Budowa II odcinka linii 400 kV Rokitnica – Trębaczew postępuje zgodnie z harmonogramem

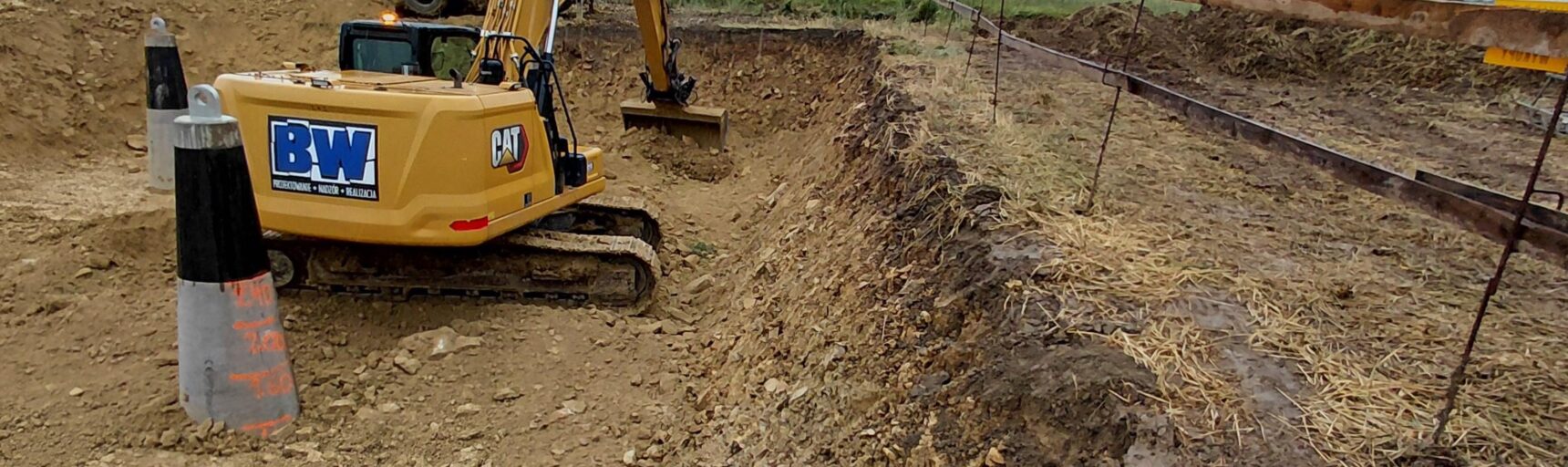

Prace budowlane na II odcinku linii prowadzone są zgodnie z przyjętym harmonogramem i przebiegają sprawnie. Dotychczas zakończono prace fundamentowe na 51 stanowiskach, a na kolejnych 9 są aktualnie prowadzone. Oznacza to, że przez pierwsze 2 miesiące realizacji budowy wykonano 1/3 całego zakresu prac ziemnych.

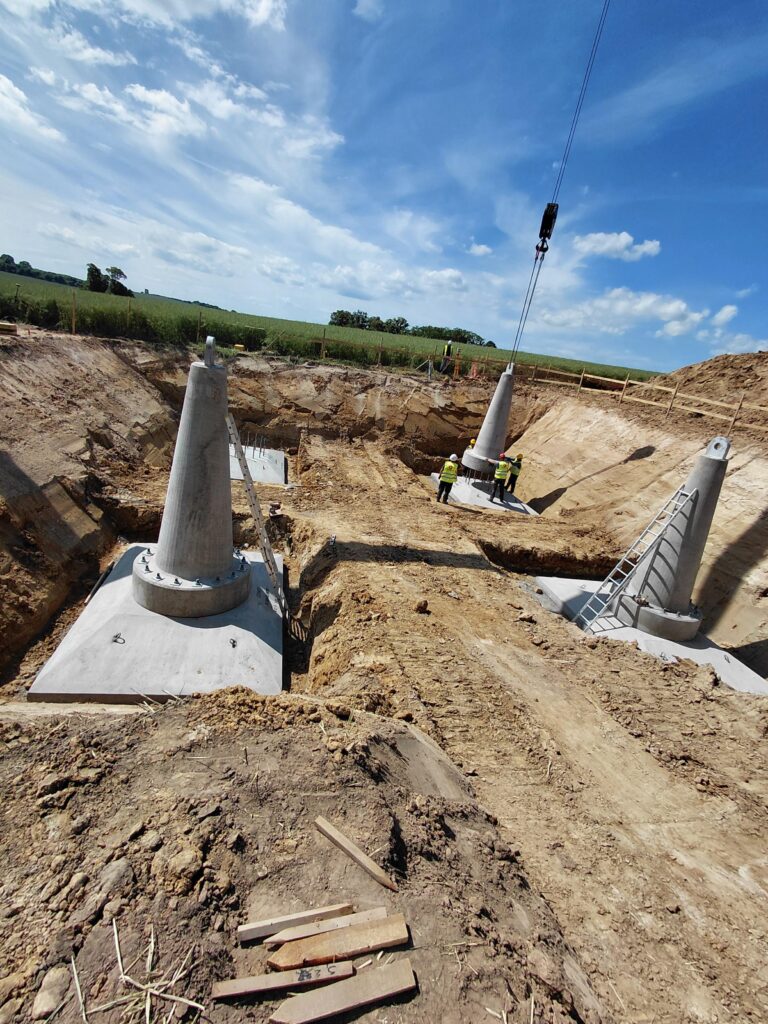

W lipcu planowane jest rozpoczęcie robót związanych z wykonywaniem fundamentów monolitycznych oraz fundamentów palowych. Równolegle kontynuowane będą prace przy wykonywaniu fundamentów prefabrykowanych.

Budową objęte są gminy Zbrosławice, Wielowieś i Zawadzkie, a w najbliższych dniach prace budowlane rozpoczną się także na terenie gminy Pawonków. Powstaną tu łącznie 24 słupy, a linia na tym obszarze będzie miała ok. 9,2 km długości.
