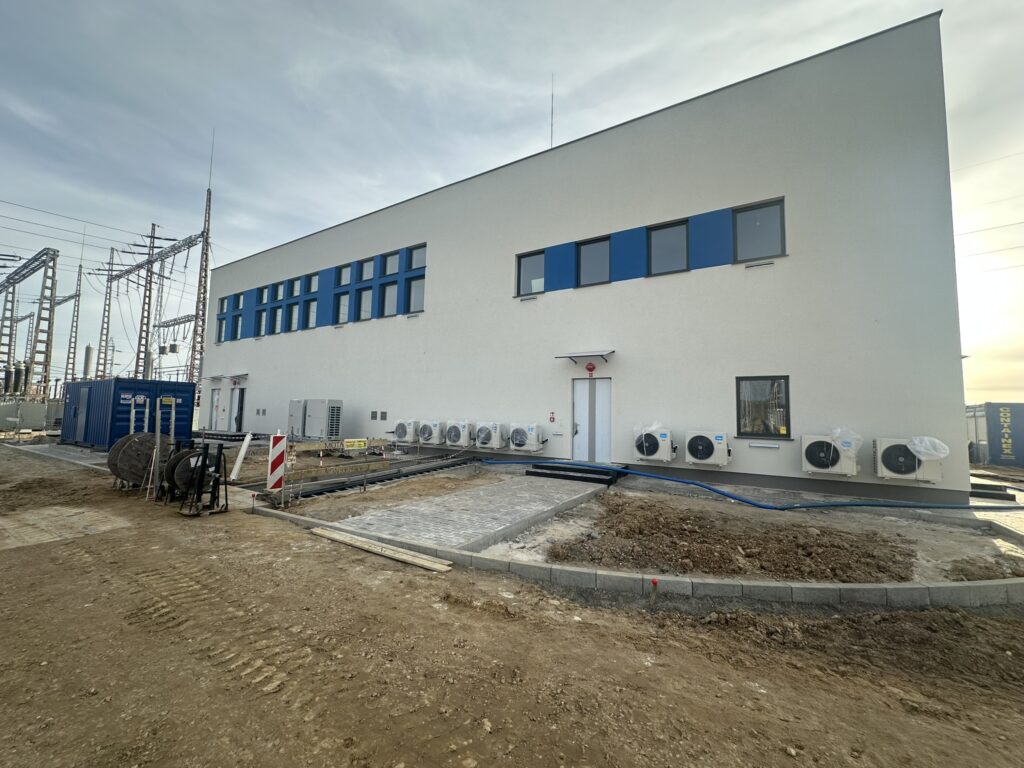

Obecnie na budowie trwają prace przygotowujące budynek technologiczny do złożenia wniosku o pozwolenie na użytkowanie.
Wykonawca prowadzi roboty związane z montażem obwodów pierwotnych w polach 8-12 rozdzielni 220 kV i polu nr 15 rozdzielni 110 kV w celu przygotowania ich do testów SAT. Montowane i podłączane są szafy systemów ogólnostacyjnych.
Przeprowadzane są również pierwsze uruchomienia rozdzielnic potrzeb własnych 400/230V AC i 220V DC, z których zasilane będą układy automatyki i sterowania stacji.
Więcej na temat inwestycji https://inwestycje.pse.pl/stacjarozki/
