Gotowe wszystkie fundamenty i większość słupów. Rozpoczęły się prace naciągowe na linii 400 kV Choczewo – Gdańsk Przyjaźń

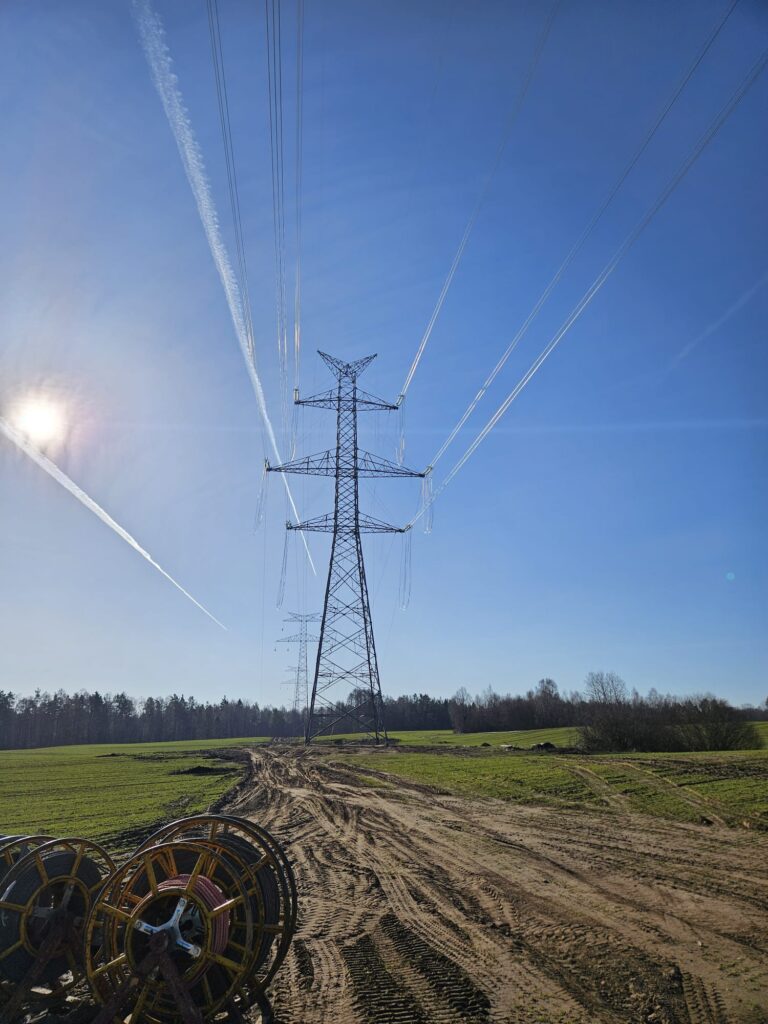

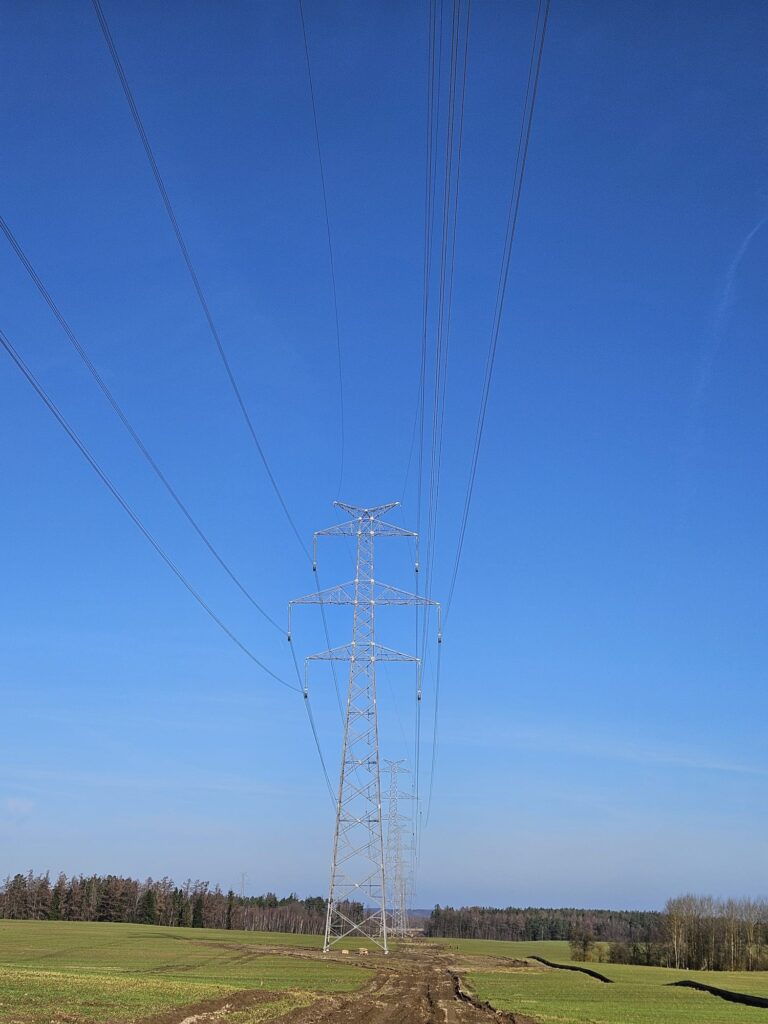

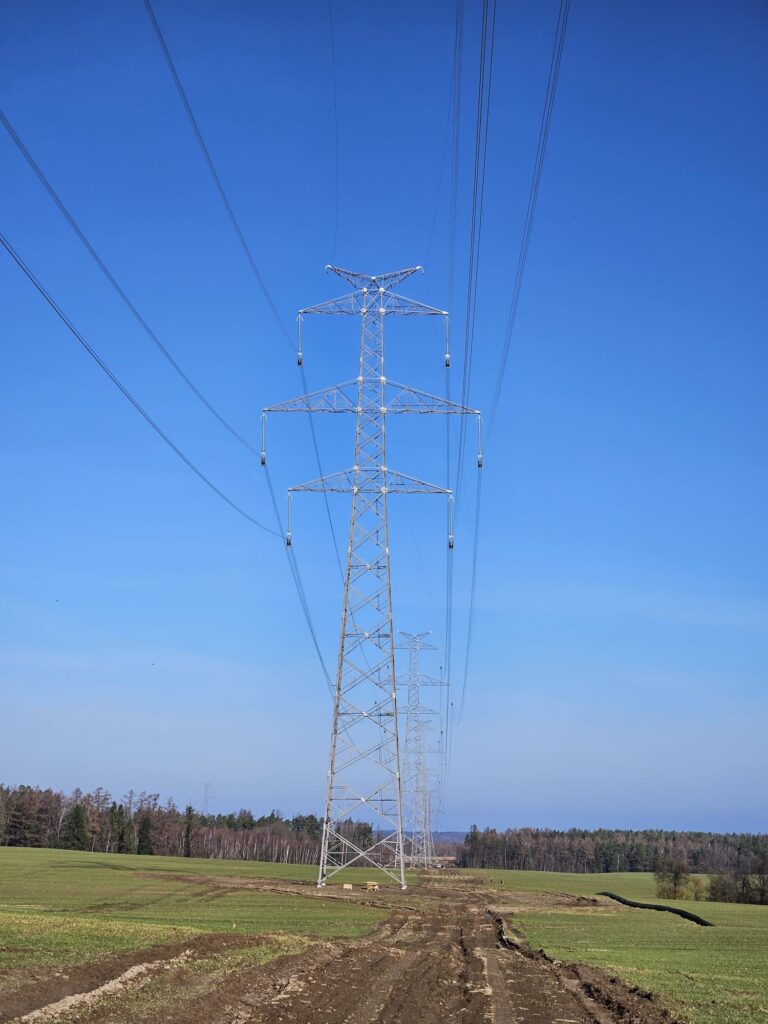

W styczniu i lutym 2026 r. na budowie linii 400 kV Choczewo –  Gdańsk Przyjaźń (do słupa nr 64) zrealizowano wszelkie roboty, które są podstawą do rozpoczęcia prac naciągowych. Pierwsze naciągi są obecnie realizowane, zamontowano pierwsze sekcje przewodów.

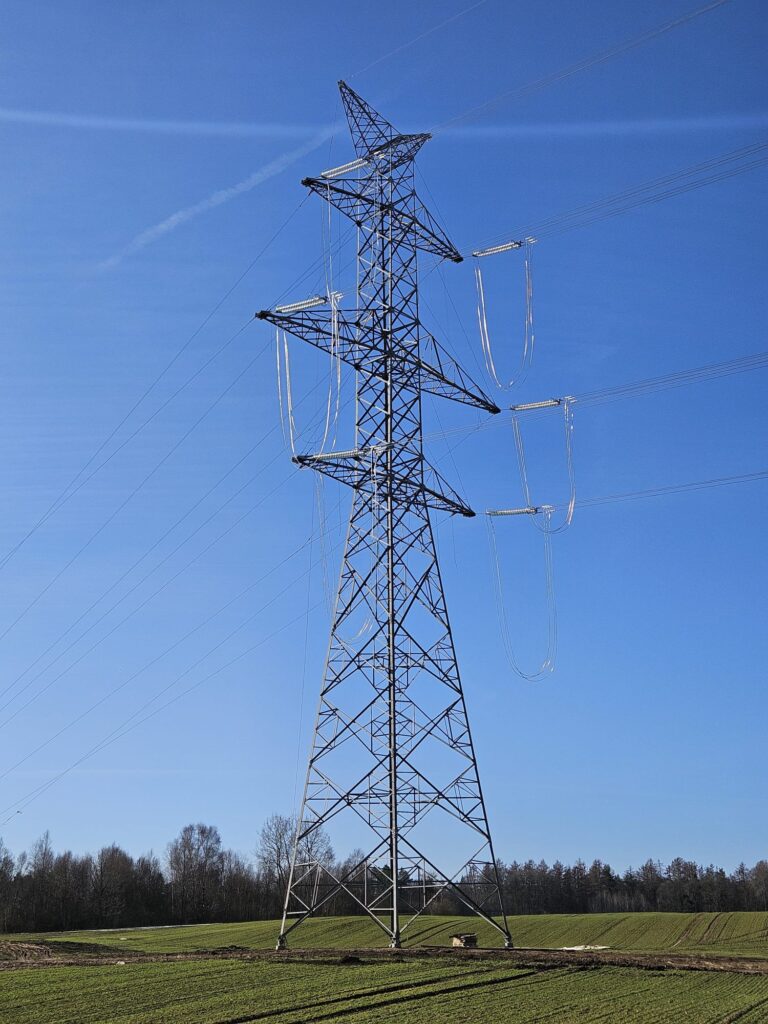

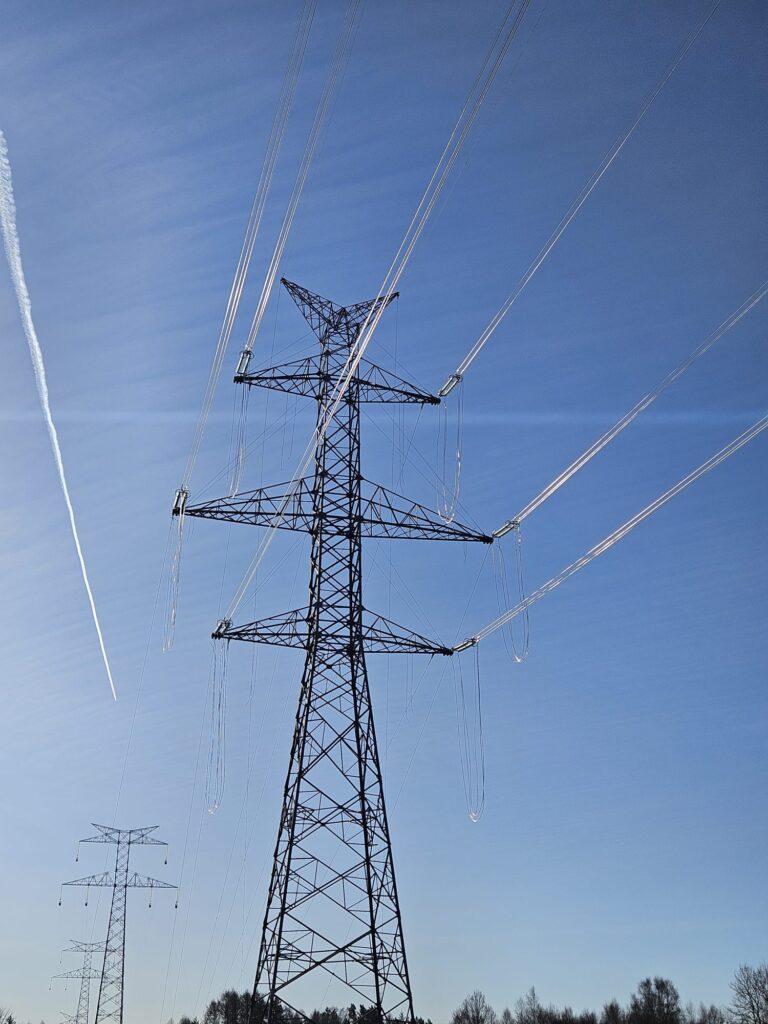

– Na słupach zawieszamy łańcuchy izolatorowe – mówi kierownik budowy Arkadiusz Brandt ze SPIE Energy Poland. – Zakończyliśmy montaż wszystkich 64 fundamentów pod konstrukcje słupowe. Tych postawiliśmy już blisko 70 procent.

Konsorcjum SPIE Energy Poland – Elfeko odpowiada za budowę pierwszego odcinka linii – od Choczewa do słupa nr 64 w gminie Gniewino. Cała linia, prowadząca do stacji elektroenergetycznej Gdańsk Przyjaźń, powstaje w celu zapewnienia efektywnego wyprowadzenia mocy z polskich morskich farm wiatrowych.

Więcej informacji na https://inwestycje.pse.pl/liniachoczewogdansk/
