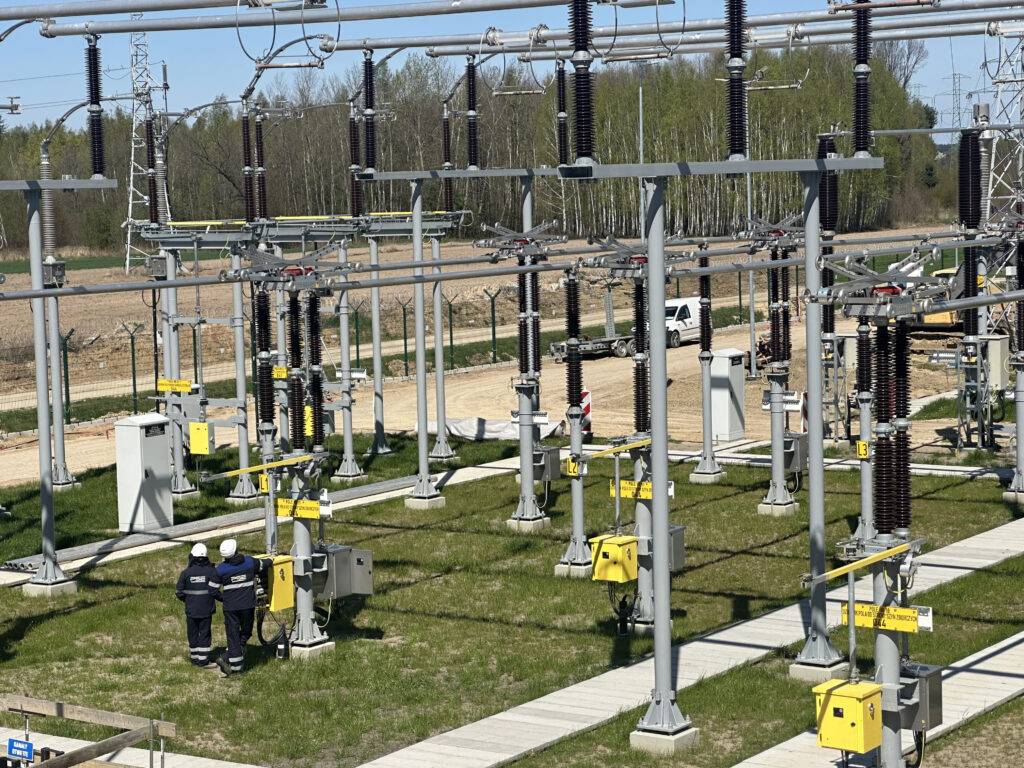

Trwają prace przygotowawcze związane z uruchomieniem nowo wybudowanej części stacji elektroenergetycznej Rożki. W ich ramach w maju 2026 roku planowane jest rozpoczęcie prób napięciowych dla części rozdzielni stacji.
Kolejnym etapem będą działania związane z przebudową układu sieciowego. W związku z tym na przełomie maja i czerwca 2026 roku planowane są wyłączenia linii 220 kV, które umożliwią montaż tzw. przęseł zerowych.

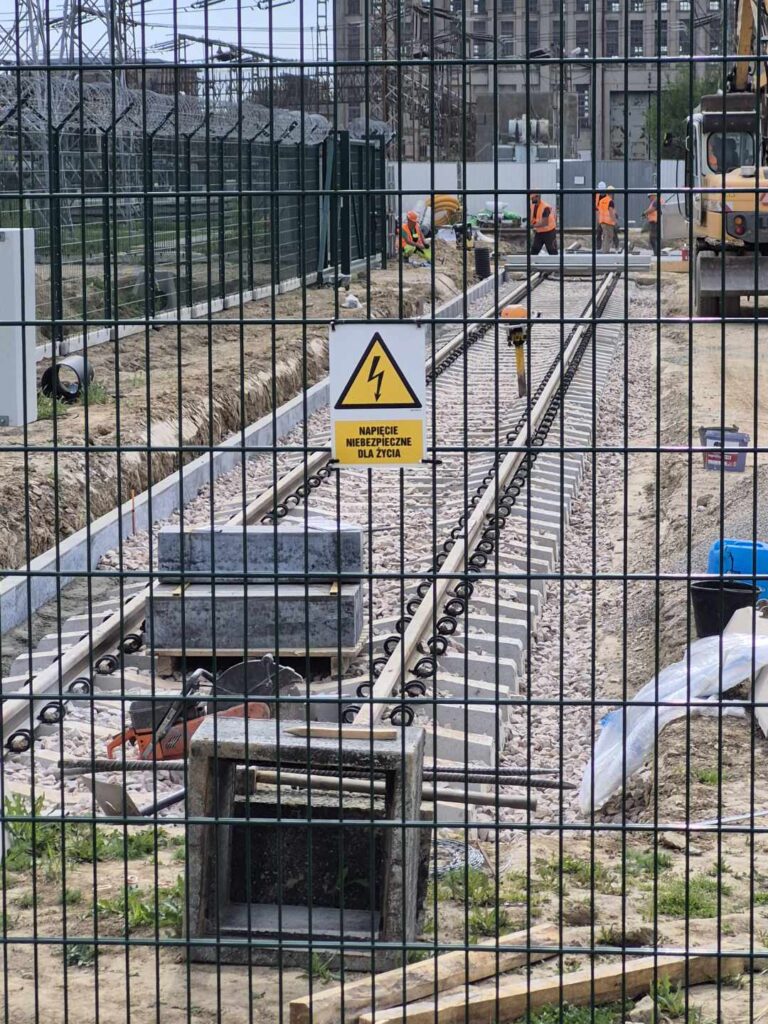

Jednocześnie rozpoczęto realizację drogotoru technologicznego, niezbędnego do przetaczania wielkogabarytowych jednostek autotransformatorowych na terenie stacji, co stanowi istotny element przygotowań do docelowej eksploatacji obiektu.
Więcej na temat inwestycji https://inwestycje.pse.pl/stacjarozki/
