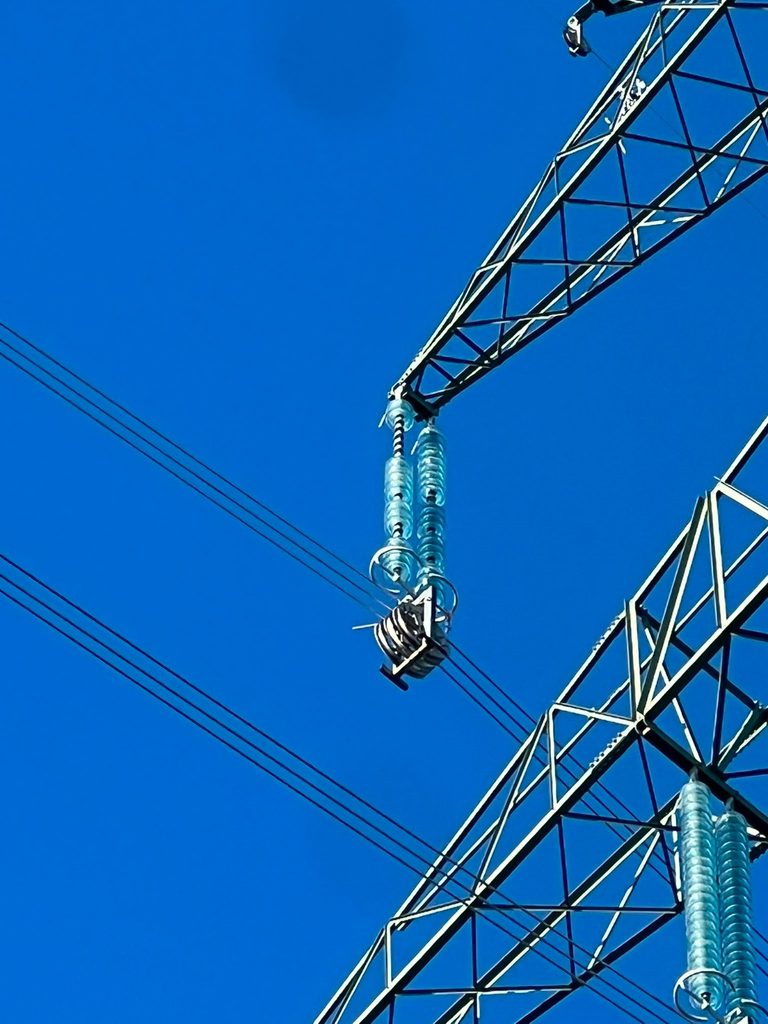

Kolejne 32 km przewodów fazowych wywieszono we wrześniu na budowanej linii 400 kV Dunowo – Żydowo Kierzkowo – Piła Krzewina. Łącznie przewody fazowe wiszą na 96 km realizowanej linii. Na liczącej ponad 174 km trasie wybudowano także 29 nowych konstrukcji słupowych.

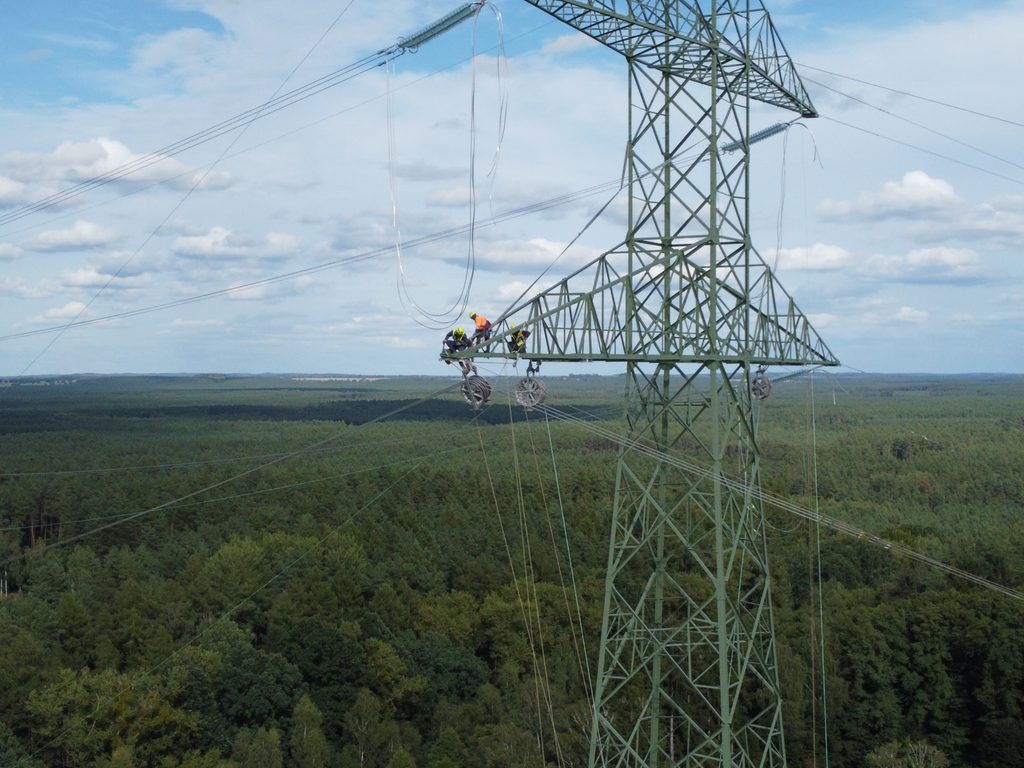

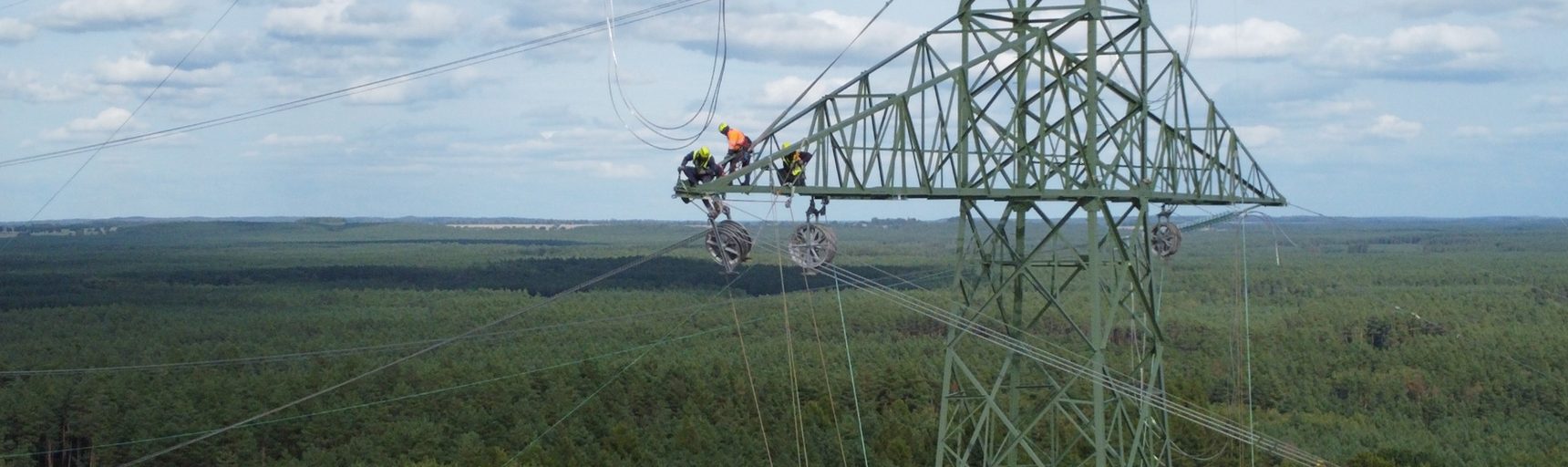

Prace prowadzone są równocześnie na dwóch odcinkach. Elbud Warszawa, odpowiedzialny za połączenie Żydowa z Dunowem, zawiesił przewody fazowe na 22 sekcjach o łącznej długości prawie 36,5 km. Na odcinku z Piły do Żydowa konsorcjum firm Romgos i Electromontaj zakończyło ten etap robót na 44 sekcjach liczących łącznie 60,3 km.

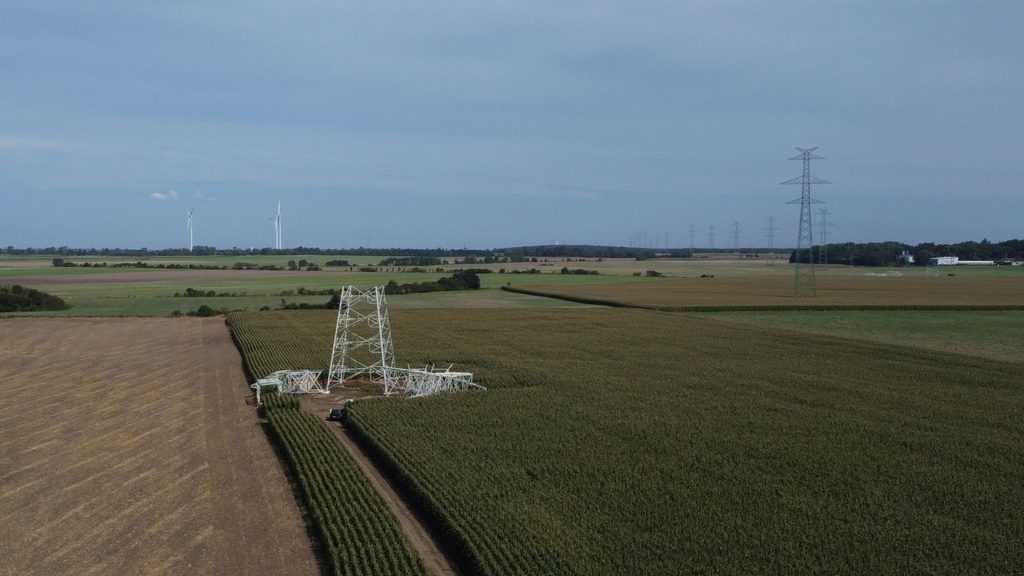

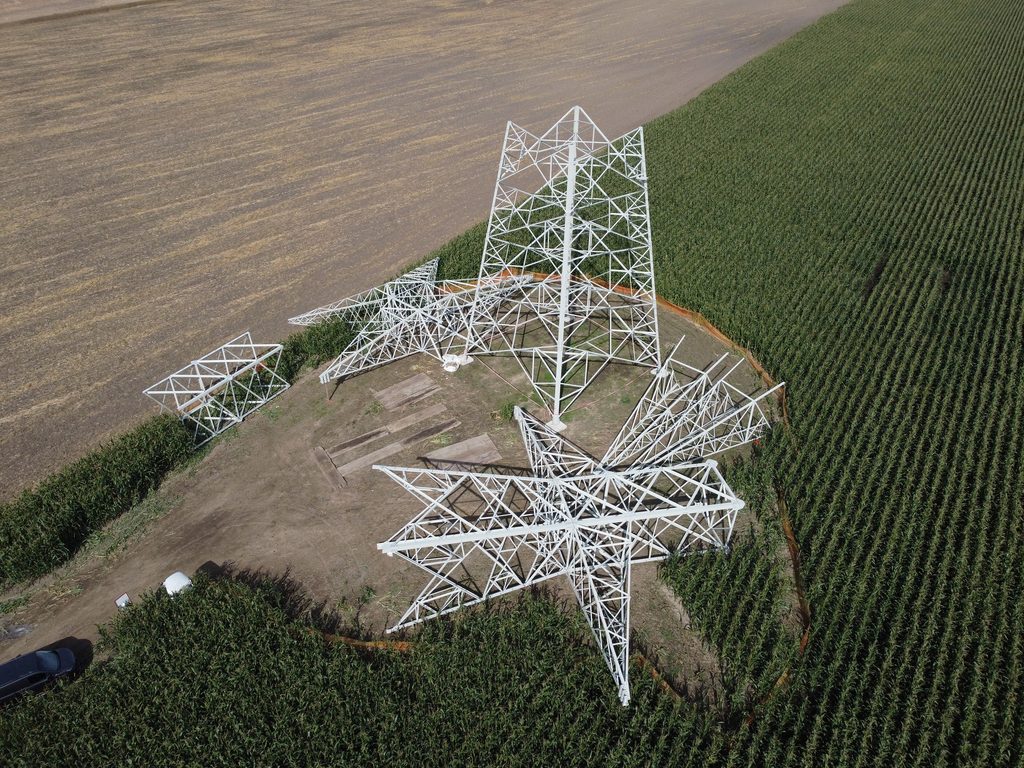

Postępuje również budowa konstrukcji słupowych. Elbud Warszawa wybudował dotychczas 124 słupów, a konsorcjum Romgos i Electromontaj – 282. Łącznie na całej linii wybudowano 406 z 443 zaplanowanych konstrukcji słupowych.
Prace prowadzone są na terenie 13 gmin: Kaczory, Wysoka, Krajenka, Tarnówka, Złotów, Okonek, Szczecinek, Biały Bór, Polanów, Bobolice, Tychowo, Świeszyno i Biesiekierz.
Inwestycja zostanie zrealizowana przy wsparciu ze środków unijnych z instrumentu Connecting Europe Facility.

Więcej na temat inwestycji https://inwestycje.pse.pl/liniadunowopila/
