Postęp prac na terenie stacji elektroenergetycznej Rokitnica

Data publikacji 01.10.2026 r.

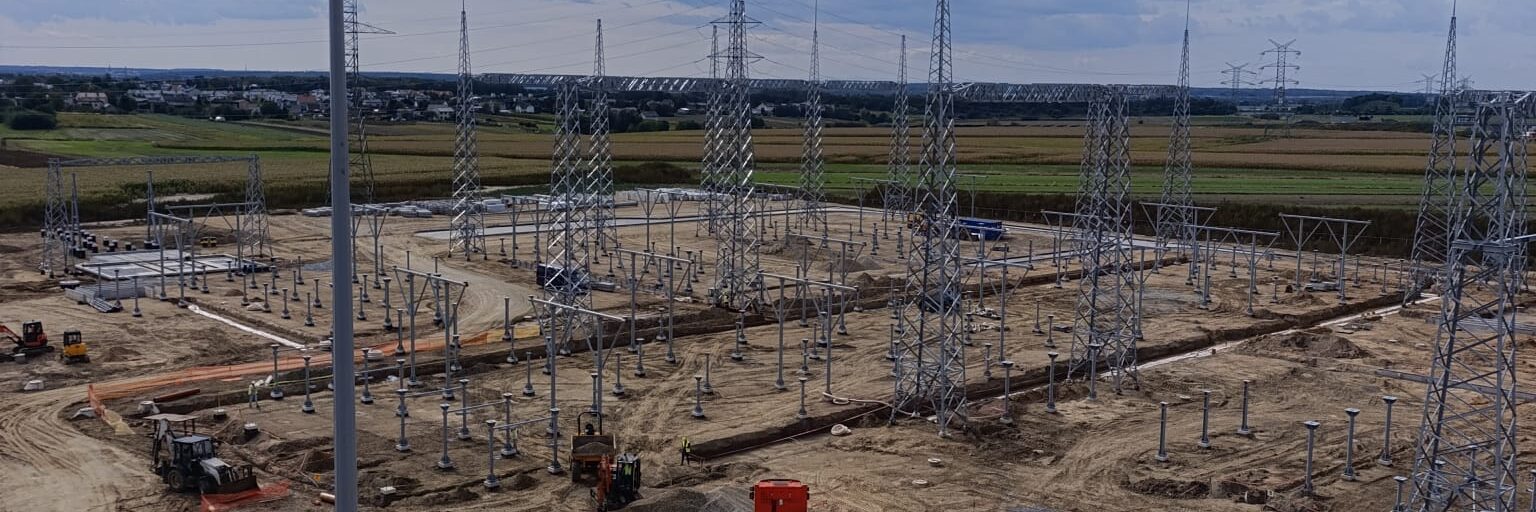

Na terenie stacji trwają kolejne prace związane z budową i wyposażaniem powstałej infrastruktury. We wrześniu zakończył się montaż wszystkich wolnostojących iglic odgromowych, a obecnie montowane są konstrukcje wsporcze pod aparaturę oraz wysokie konstrukcje przeznaczone pod oszynowanie.

Równolegle prowadzone są prace ziemne związane z makroniwelacją terenu i wykonaniem nasypu, a także montażem uziemienia stacji. Ponadto, realizowana jest budowa kanalizacji deszczowej. Rozpoczęto również budowę dróg wewnętrznych, które usprawnią poruszanie się po terenie obiektu.

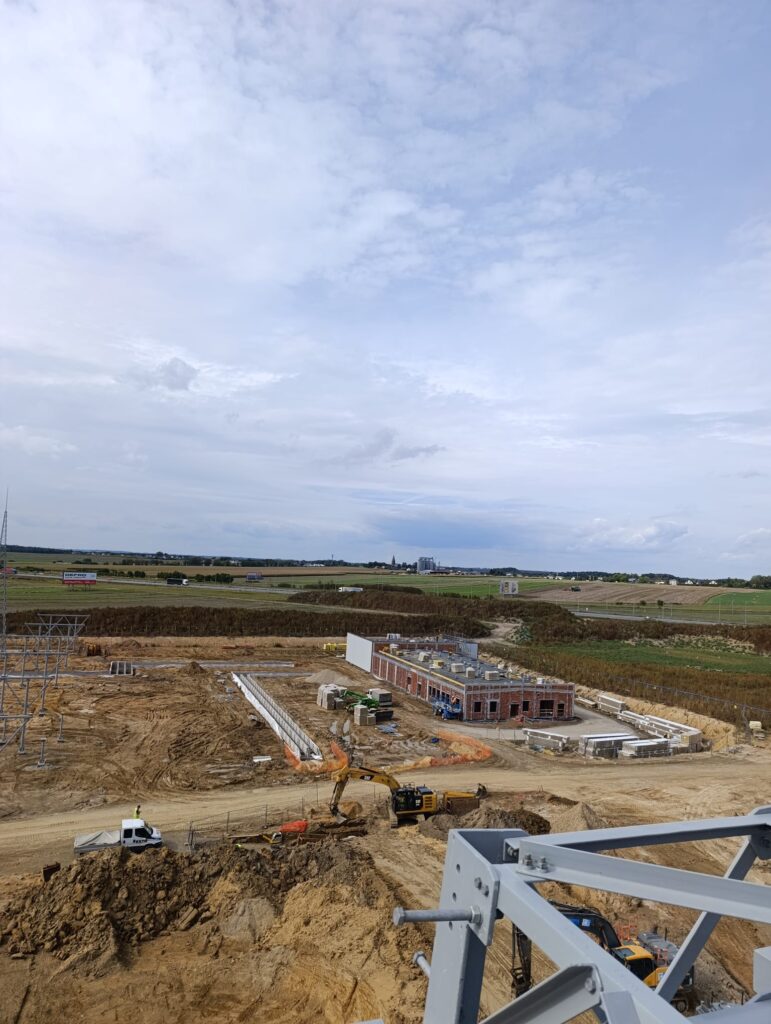

Postępują także roboty związane z budynkiem technologicznym. Wykonywany jest ruszt pod płyty warstwowe, a wewnątrz budynku rozpoczęto prace tynkarskie. Prowadzone są również prace związane z ociepleniem budynku i wykonaniem pokrycia dachowego.

O postępach kolejnych prac będziemy Państwa informować na bieżąco.
