Budowa stacji elektroenergetycznej w Marszowie przebiega zgodnie z harmonogramem. Od początku roku na terenie inwestycji prowadzone są kolejne etapy prac, a sprzyjająca pogoda pozwala na ich sprawną realizację.

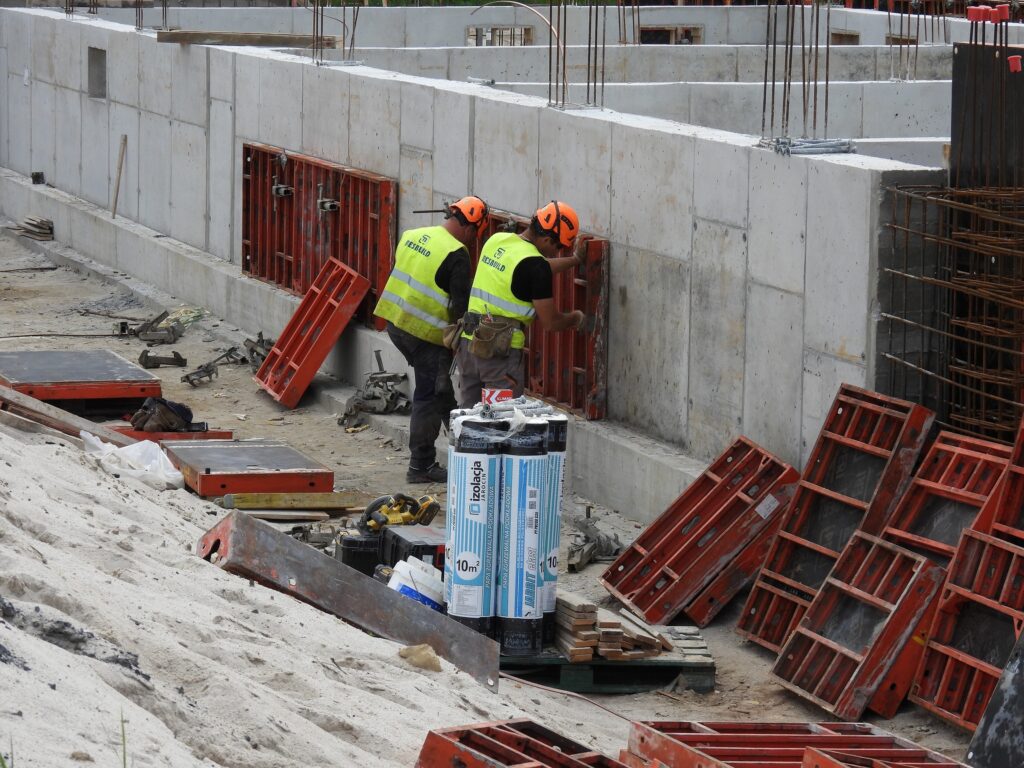

W pierwszej fazie wykonawca przygotował plac budowy. Teren został zniwelowany, wykonano niezbędne prace ziemne oraz zorganizowano zaplecze techniczne dla ekip budowlanych.

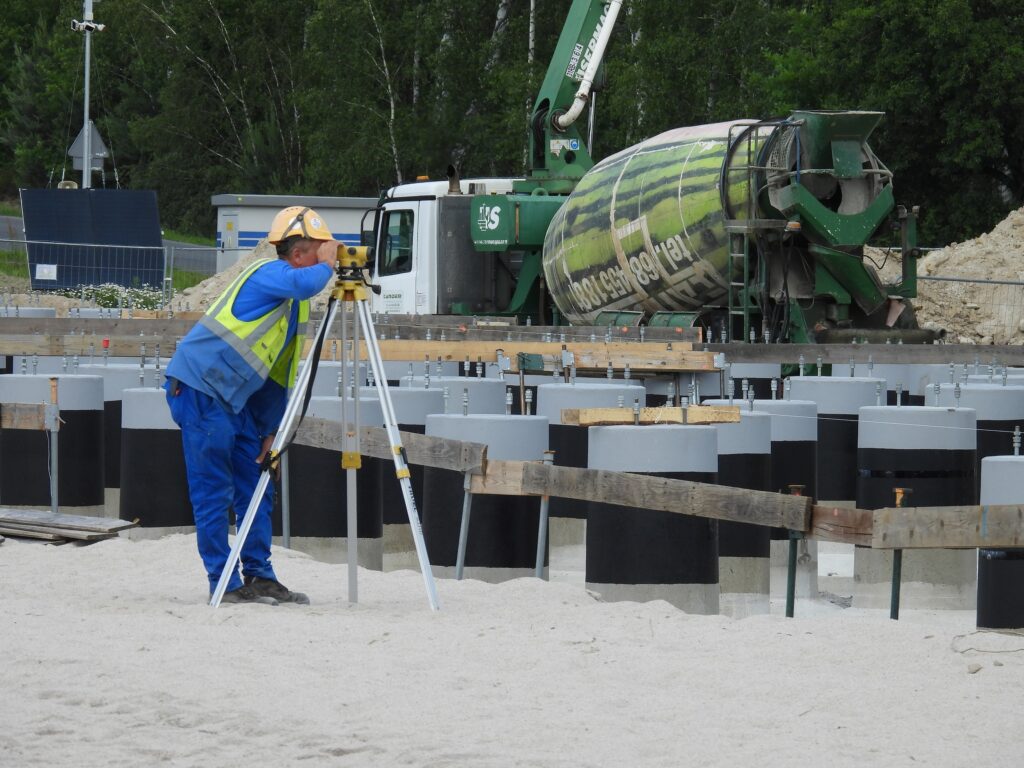

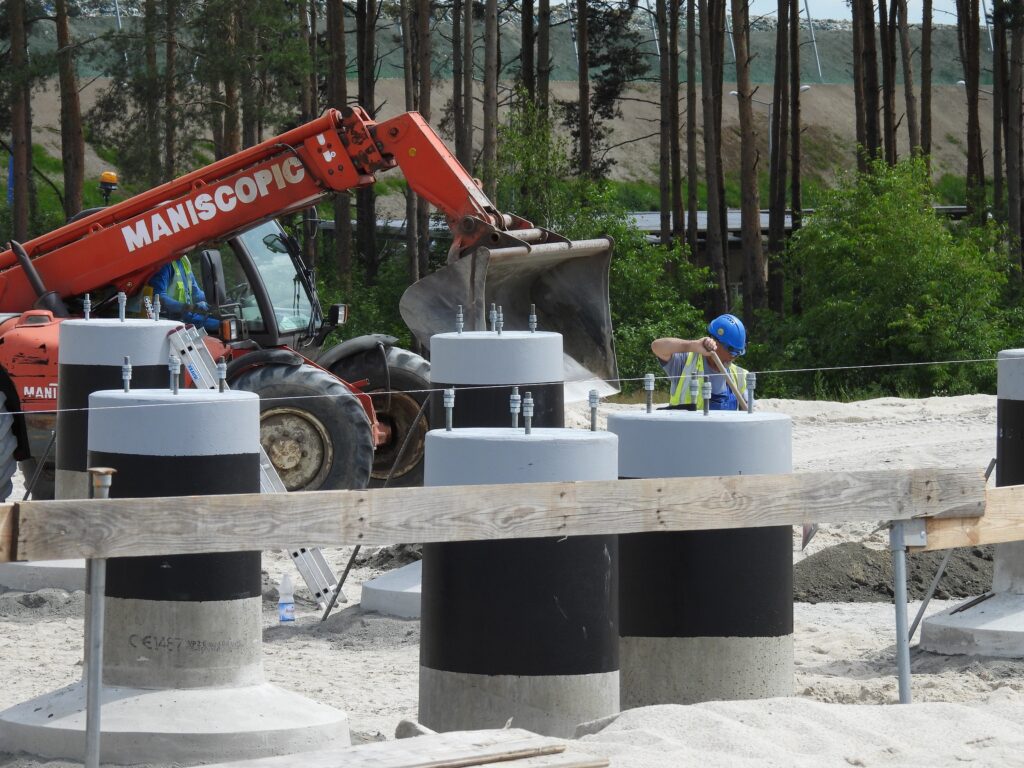

Obecnie trwają prace przy fundamentach budynku potrzeb własnych, który będzie odpowiadał za zasilanie i obsługę infrastruktury stacji. Równolegle montowane są prefabrykowane fundamenty pól 110 kV. W kolejnych etapach inwestycji zostaną do nich podłączone linie elektroenergetyczne operatorów systemów dystrybucyjnych.
Prace postępują zgodnie z planem, a wykonawca konsekwentnie realizuje kolejne zadania. Zakończenie budowy i uruchomienie stacji elektroenergetycznej w Marszowie planowane jest do końca 2027 roku.
