Dzięki czasowemu wyłączeniu linii możliwa była realizacja kolejnego etapu prac modernizacyjnych, ukierunkowanych na poprawę stanu technicznego infrastruktury oraz zwiększenie bezpieczeństwa i niezawodności jej funkcjonowania.

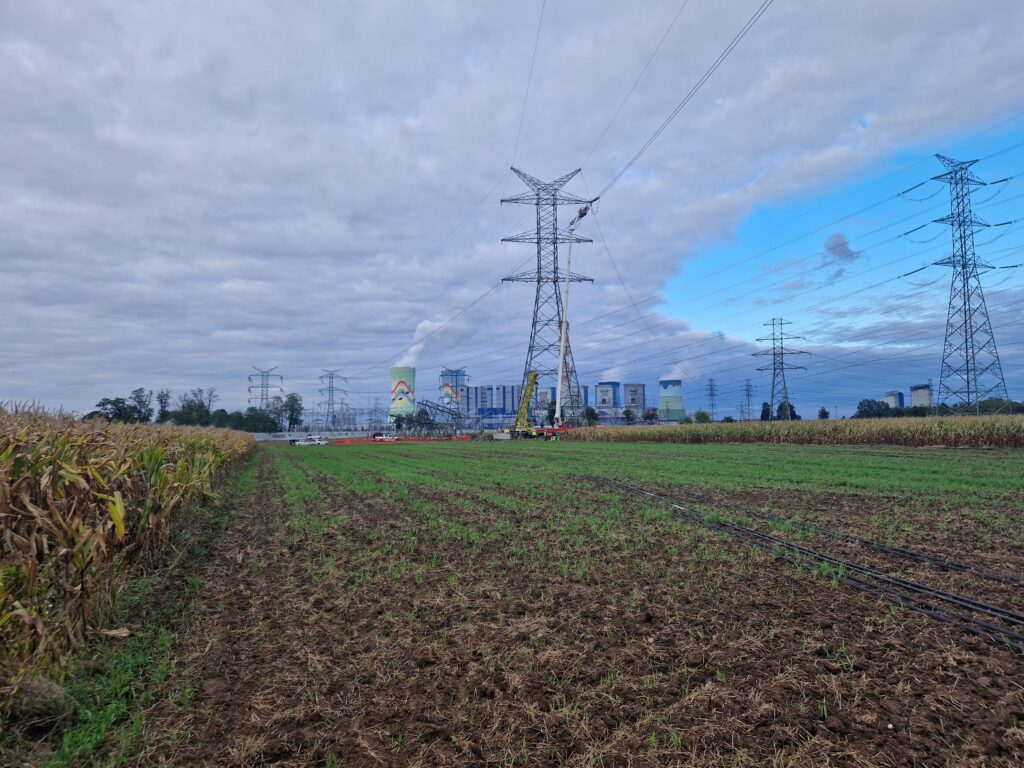

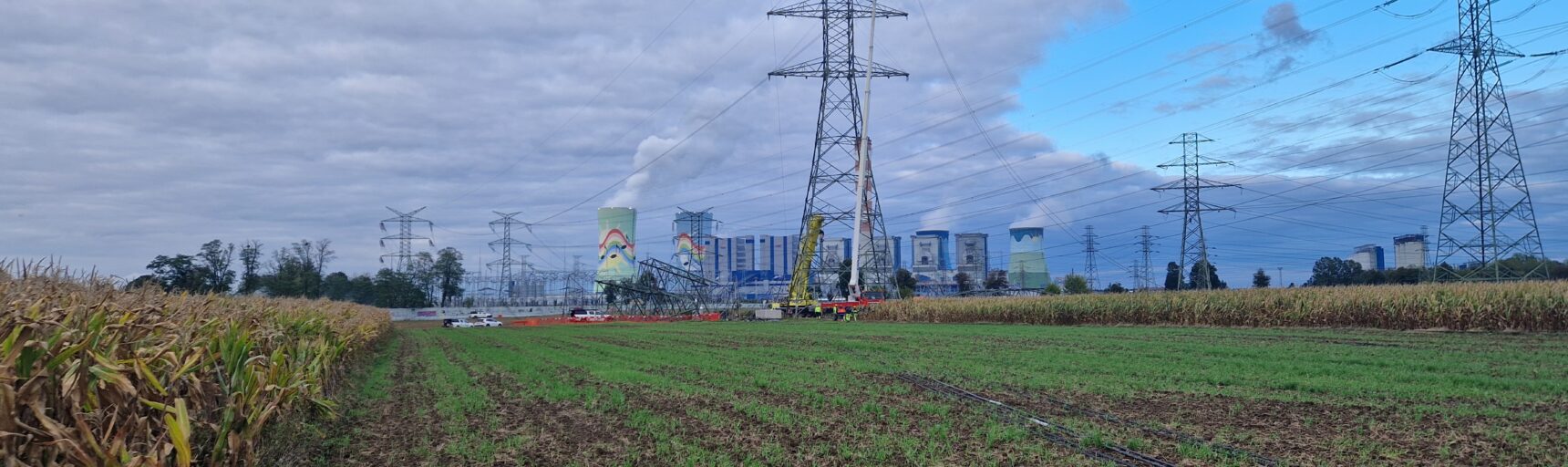

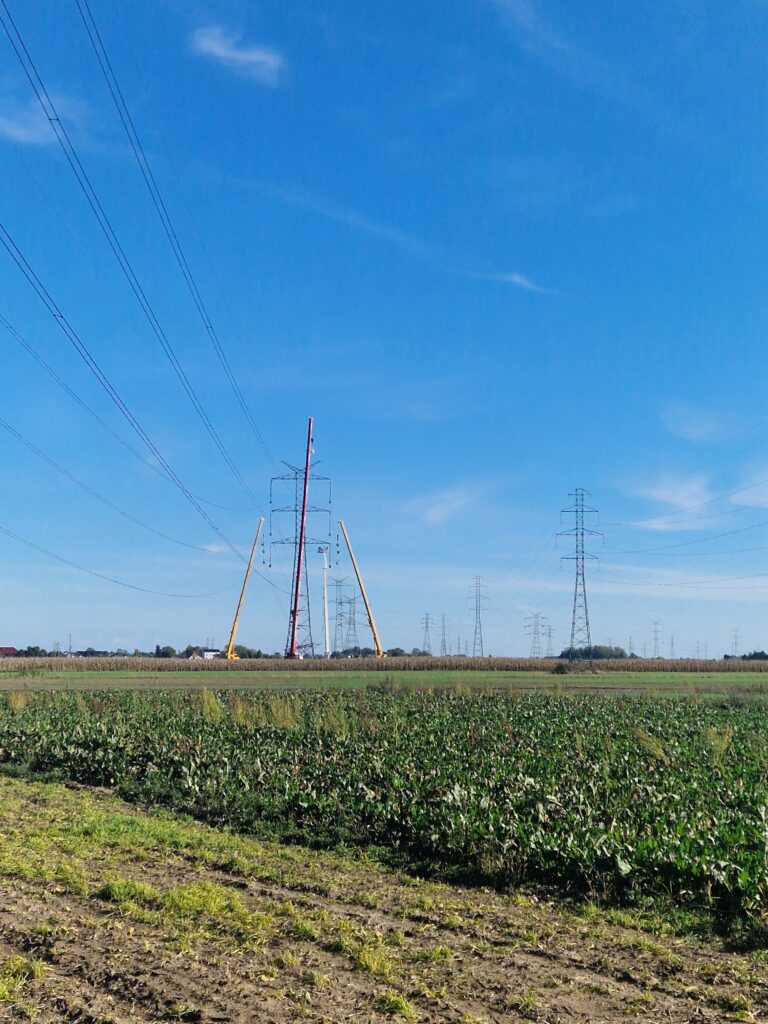

We wrześniu wykonano m.in. prace związane z podwyższeniem kilku istniejących słupów, dostosowując ich wysokość do wymaganych parametrów technicznych. Przeprowadzono również wymianę słupa na stanowisku 457/129, a także regulację zwisów przewodów, która pozwala na zachowanie odpowiednich odległości oraz właściwych parametrów linii.
Kolejnym istotnym elementem realizowanych prac była wymiana przewodów odgromowych na przewody typu OPGW. Zastosowanie tego rozwiązania stanowi ważny element modernizacji linii i pozwala na dostosowanie jej do współczesnych wymagań technicznych.
Prace prowadzone są punktowo na terenie wszystkich gmin objętych inwestycją, a ich realizacja odbywa się zgodnie z przyjętym harmonogramem. O postępach prac będziemy Państwa informować na bieżąco.
