Prace na stacji Baczyna

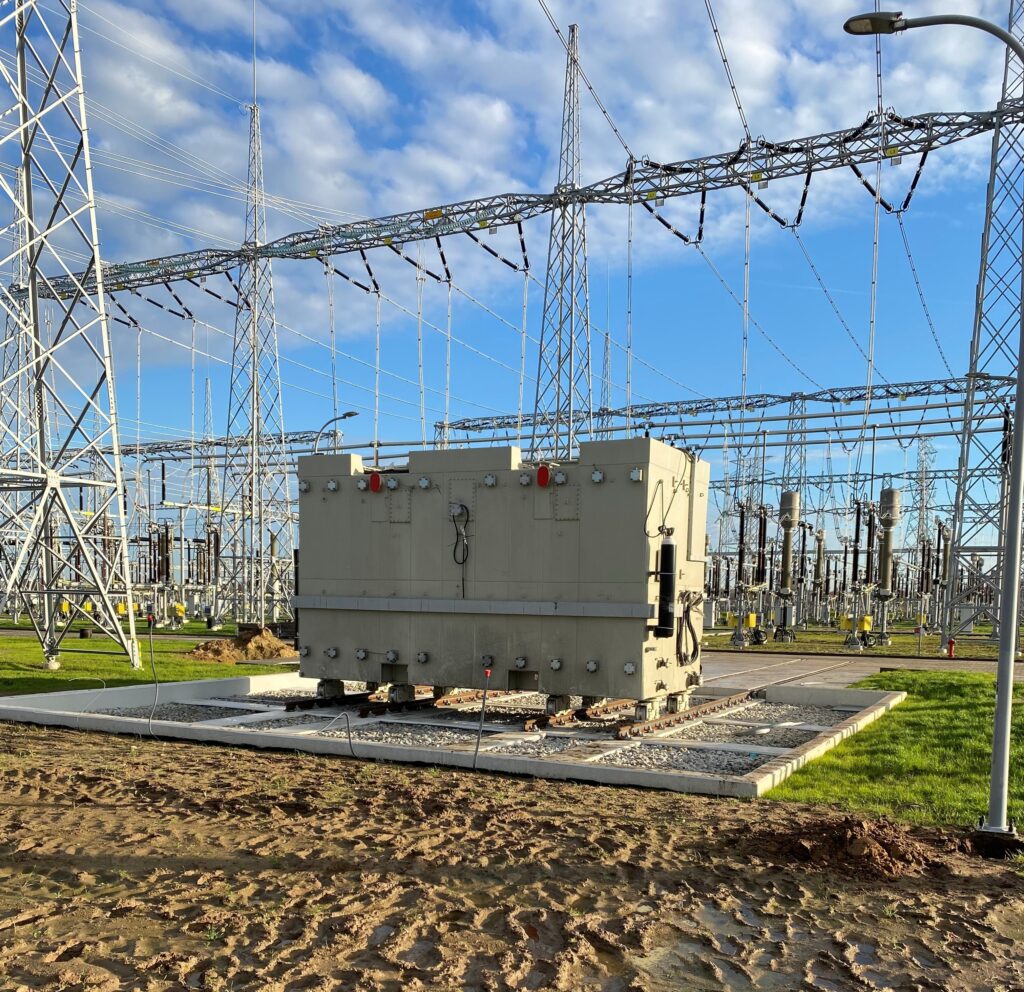

Na przełomie roku na teren budowy stacji elektroenergetycznej Baczyna Systemowa dostarczono dławik (na zdjęciu) – urządzenie służące do kompensacji mocy biernej. Z początkiem lutego 2026 r. dobiega końca montaż dławika na stanowisku docelowym.

Równocześnie na stacji trwa rozruch i sprawdzenia techniczne rozdzielni 400 kV, prowadzące do jej uruchomienia co pozwoli na złożenie wniosku o decyzję o pozwoleniu na użytkowanie.

Inwestycja jest dofinansowana z Europejskiego Funduszu Rozwoju Regionalnego w ramach Programu Fundusze Europejskie na Infrastrukturę, Klimat, Środowisko 2021-2027.

Więcej na temat inwestycji https://inwestycje.pse.pl/stacjabaczyna/

Autor foto: Radosław Majewski, CJI PSE S.A
