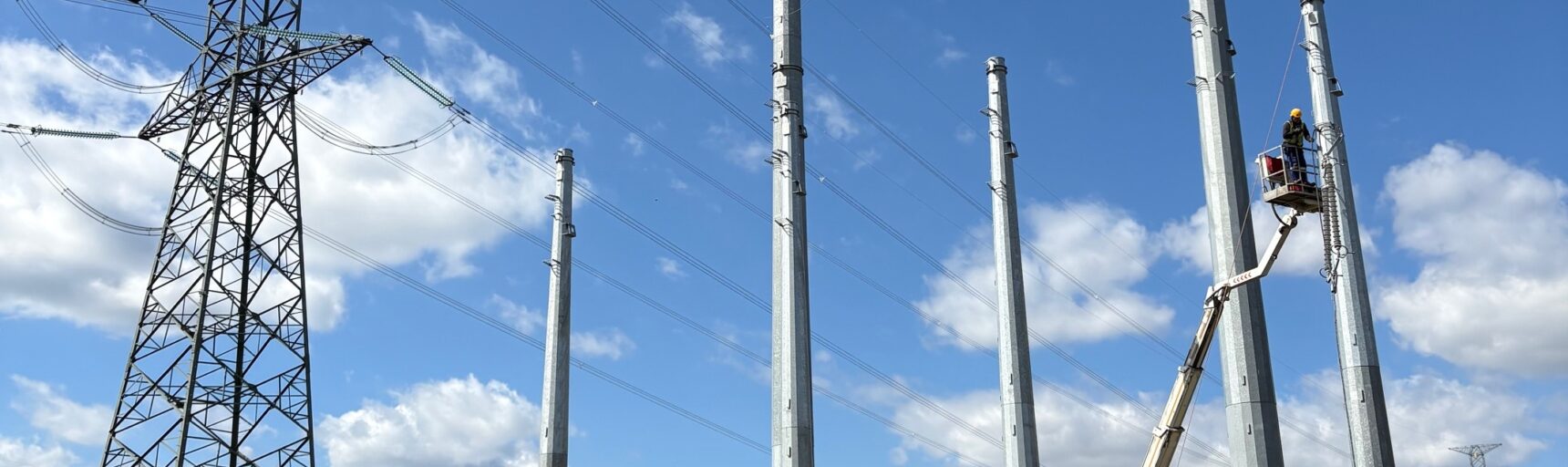

Rozpoczęły się prace rozbiórkowe linii 220 kV Mikułowa–Świebodzice

Uruchomienie w lipcu bieżącego roku nowej linii 400 kV umożliwiło wyłączenie i rozpoczęcie demontażu eksploatowanej od lat 50. XX w. linii 220 kV. To kolejny etap realizacji strategicznej inwestycji Polskich Sieci Elektroenergetycznych, który pozwoli na ponowne zagospodarowanie terenu i zwiększy bezpieczeństwo pracy sieci przesyłowej.

Zakres i przebieg prac

Rozbiórka obejmuje demontaż przewodów, słupów oraz fundamentów. Wszystkie materiały z rozbiórki są zagospodarowywane zgodnie z przepisami o ochronie środowiska.

  • Przewody są zwijane i przekazywane do recyklingu.
  • Słupy i fundamenty prefabrykowane są demontowane w całości, a fundamenty monolityczne usuwane do głębokości 1,5 m pod poziomem gruntu.
  • Technologia prac jest na bieżąco dostosowywana do warunków terenowych.

Harmonogram robót rozbiórkowych (2025-2026)

Etap pracGminaTermin realizacji
Demontaż przewodówSulikówzakończony
Demontaż przewodówPlaterówkazakończony
Demontaż przewodówSiekierczynlistopad–grudzień 2025
Demontaż przewodówLubańlistopad–grudzień 2025
Demontaż przewodówGryfów Śląskizakończony
Demontaż przewodówNowogrodzieczakończony
Demontaż przewodówLwówek Śląskizakończony
Demontaż przewodówWleńzakończony
Demontaż przewodówPielgrzymkapaździernik 2025
Demontaż przewodówŚwierzawalistopad 2025
Demontaż przewodówBolkówlistopad–grudzień 2025
Demontaż przewodówStare Bogaczowicestyczeń–luty 2026
Demontaż przewodówŚwiebodzicegrudzień 2025 – luty 2026
Demontaż słupówSulikówgrudzień 2025
Demontaż słupówPlaterówkagrudzień 2025
Demontaż słupówSiekierczynlistopad–grudzień 2025
Demontaż słupówLubańpaździernik–grudzień 2025
Demontaż słupówGryfów Śląskilistopad–grudzień 2025
Demontaż słupówNowogrodzieclistopad 2025 – styczeń 2026
Demontaż słupówLwówek Śląskilistopad 2025 – styczeń 2026
Demontaż słupówWleńgrudzień 2025 – styczeń 2026
Demontaż słupówPielgrzymkastyczeń 2026
Demontaż słupówŚwierzawastyczeń–luty 2026
Demontaż słupówBolkówmarzec–kwiecień 2026
Demontaż słupówStare Bogaczowicekwiecień 2026
Demontaż słupówŚwiebodzicemaj 2026
Demontaż fundamentówLwówek Śląskigrudzień 2025
Demontaż fundamentówWleńgrudzień 2025
Demontaż fundamentówPielgrzymkastyczeń 2026
Demontaż fundamentówŚwierzawastyczeń–luty 2026
Demontaż fundamentówBolkówluty–kwiecień 2026
Demontaż fundamentówStare Bogaczowicekwiecień 2026
Demontaż fundamentówŚwiebodzicemaj 2026

Planowany termin zakończenia wszystkich prac: koniec maja 2026 r.

Informacje dla właścicieli nieruchomości

Właściciele terenów, na których prowadzone są prace, mogą liczyć na rzetelne oszacowanie ewentualnych szkód i wypłatę odszkodowań. Wykonawca – w miarę możliwości – przywróci teren do stanu niepogorszonego.

W sprawach związanych z przebiegiem rozbiórki można kontaktować się z:

Adam Wabnic – kierownik robót, tel. +48 786 813 763

Filip Pyzder – kierownik robót, tel. +48 605 280 060

Wykonawca

Za realizację prac odpowiada Konsorcjum firm Grinea Sp. z o.o. oraz PBE ELBUD Warszawa Sp. z o.o., które wcześniej wybudowało nową linię 400 kV.

Więcej na temat inwestycji https://inwestycje.pse.pl/liniamikulowaswiebodzice/

Inwestycja została zrealizowana przy wsparciu ze środków unijnych z instrumentu Krajowego Planu Odbudowy i Zwiększania Odporności (KPO)
