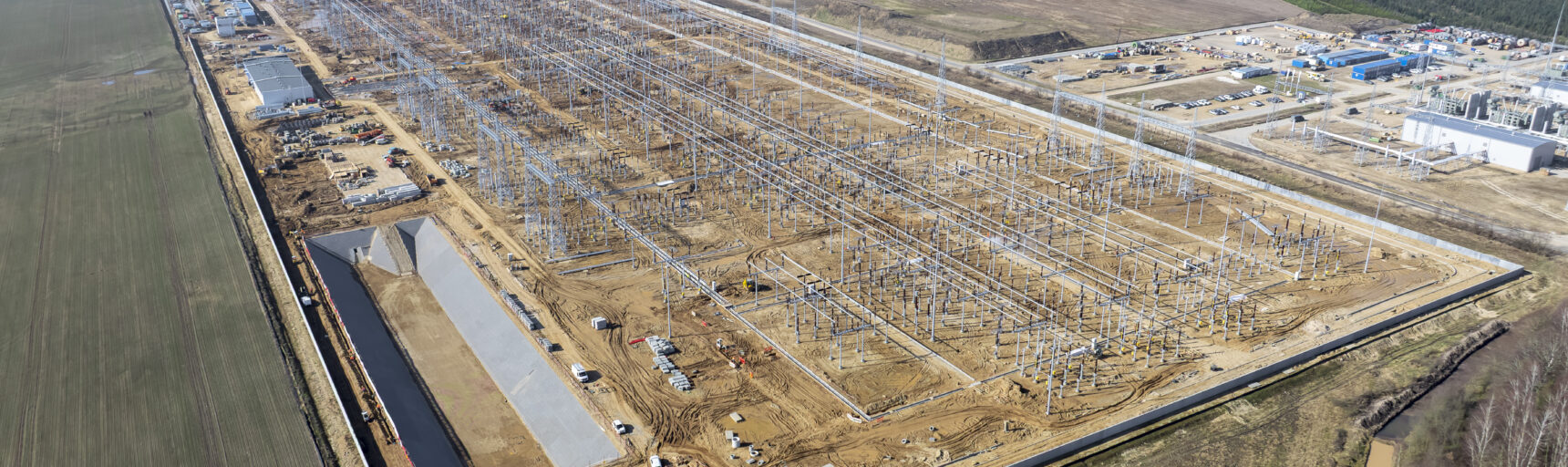

Z początkiem kwietnia minęły dwa lata od rozpoczęcia budowy. Ekipy wykonawców zakończyły właśnie montaż aparatury pierwotnej w polach rozdzielni 400 kV. Ta część stacji ma być uruchomiona w pierwszej kolejności i umożliwić wyprowadzenie mocy z Morskiej Farmy Wiatrowej Baltic Power (ok. 1,2 GW).
W lutym, zgodnie z planem, dotarły ostatnie partie odłączników, przekładników i ograniczników przepięć 400 kV. Trwa montaż aparatury pierwotnej w kolejnych polach przełączających.
Zakończyła się budowa kanałów kablowych, w których obecnie układane są przewody łączące zamontowaną aparaturę pierwotną z szafami sterowniczymi w budynku technologicznym.
W marcu na teren budowy przybył komplet szaf zabezpieczeniowych, które będą miały za zadanie zapewnić niezawodną pracę sieci przesyłowej poprzez monitorowanie i reagowanie na wszelkie zakłócenia.
Trwają też prace na innych frontach. Zakończyła się budowa wartowni, trwają prace przy budowie dróg wewnętrznych i ogrodzenia zewnętrznego. Wkrótce stacja zyska również asfaltowy dojazd do drogi powiatowej oraz oświetlenie.
Stacja 400 kV Choczewo to jeden z elementów infrastruktury elektroenergetycznej, dzięki której PSE będą mogły dostarczyć energię elektryczną, wyprodukowaną przez morskie farmy wiatrowe na Bałtyku do Krajowego Systemu Elektroenergetycznego, a co za tym idzie, przekazać ją odbiorcom w całym kraju. Zakończenie budowy i uruchomienie stacji Choczewo planowane jest w 2027 r.
Więcej na temat inwestycji https://inwestycje.pse.pl/stacjachoczewo/
