Przejdź do menu Przejdź do treści

Trwają prace modernizacyjne na linii 400 kV relacji Dobrzeń – Pasikurowice / Trębaczew

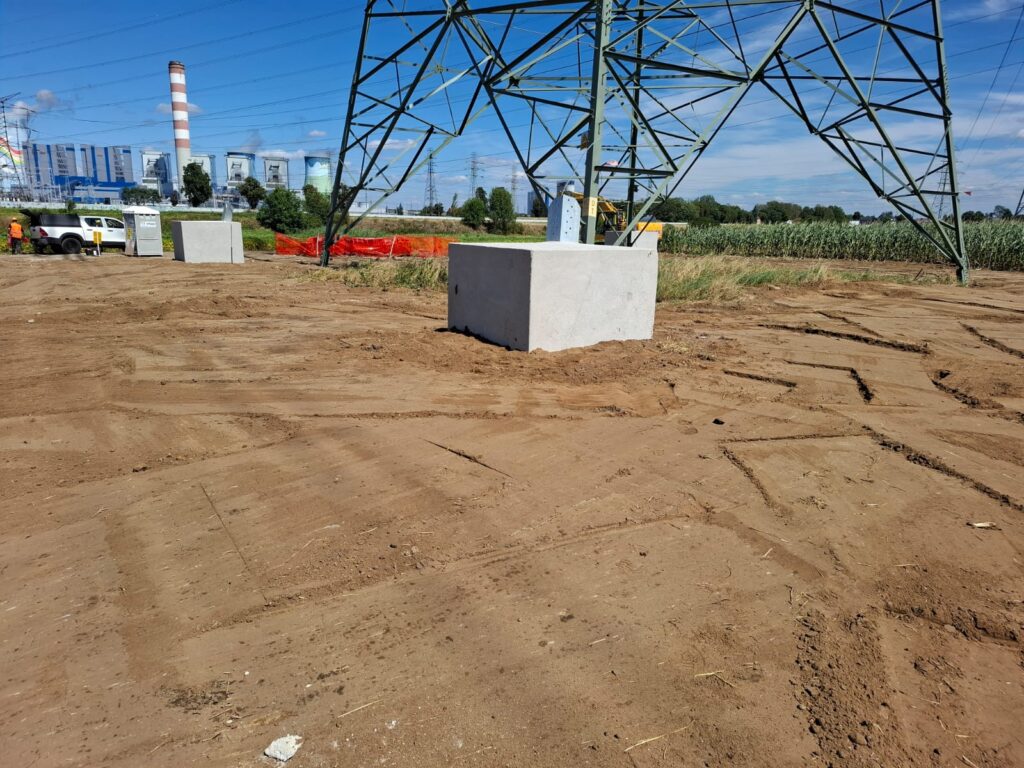

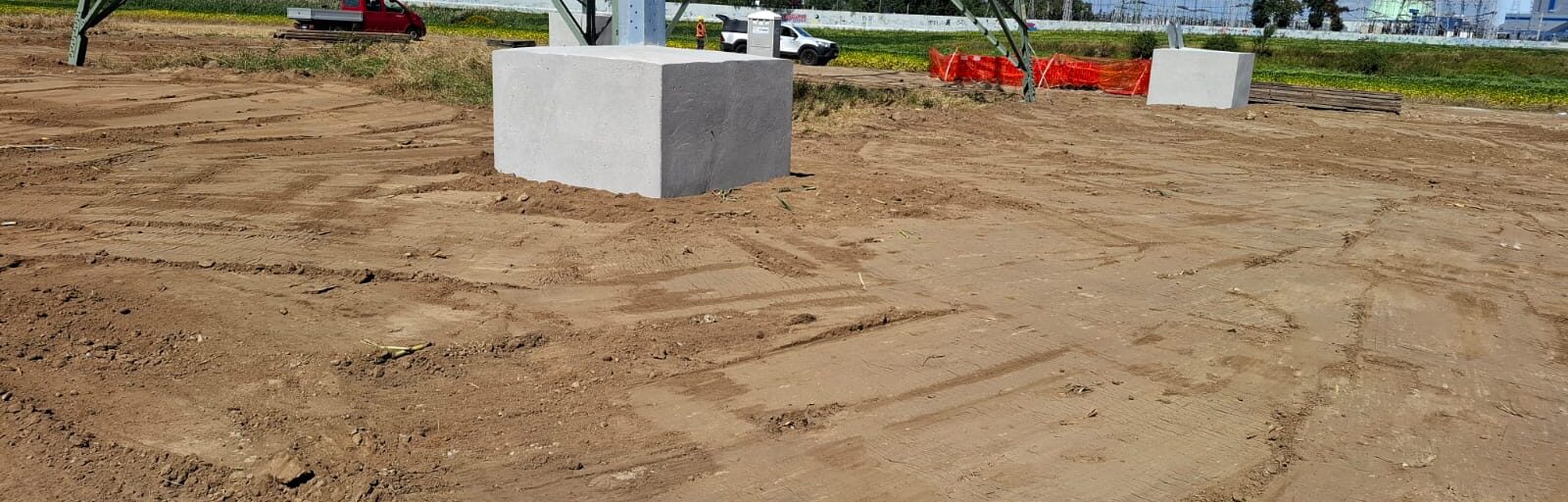

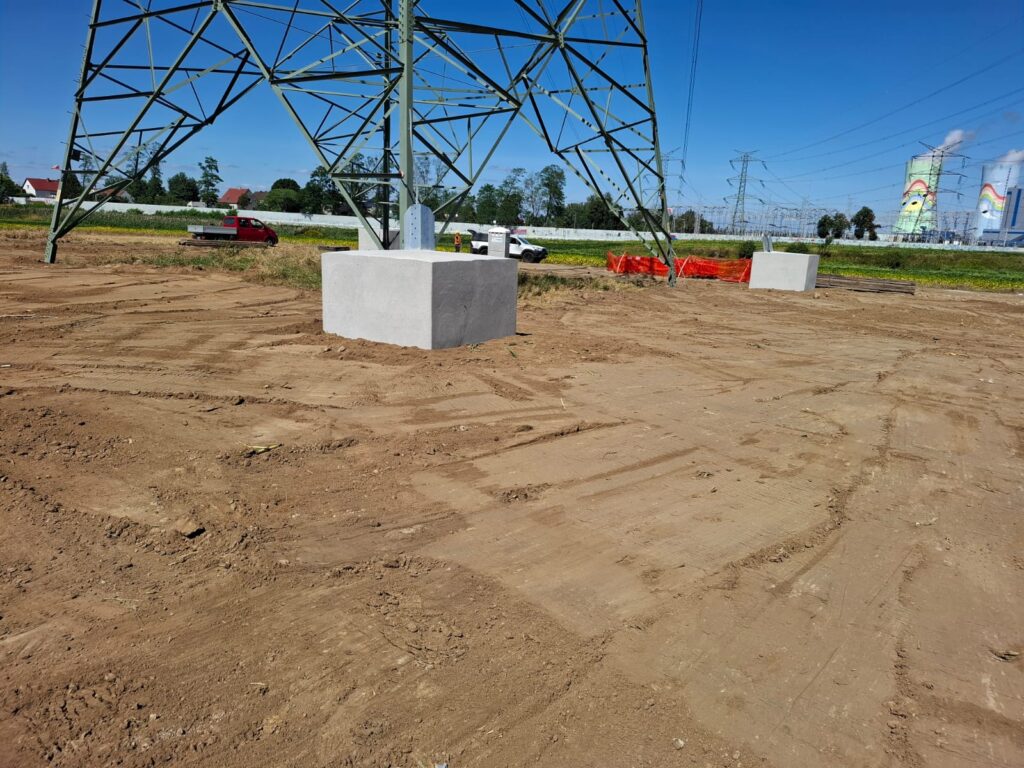

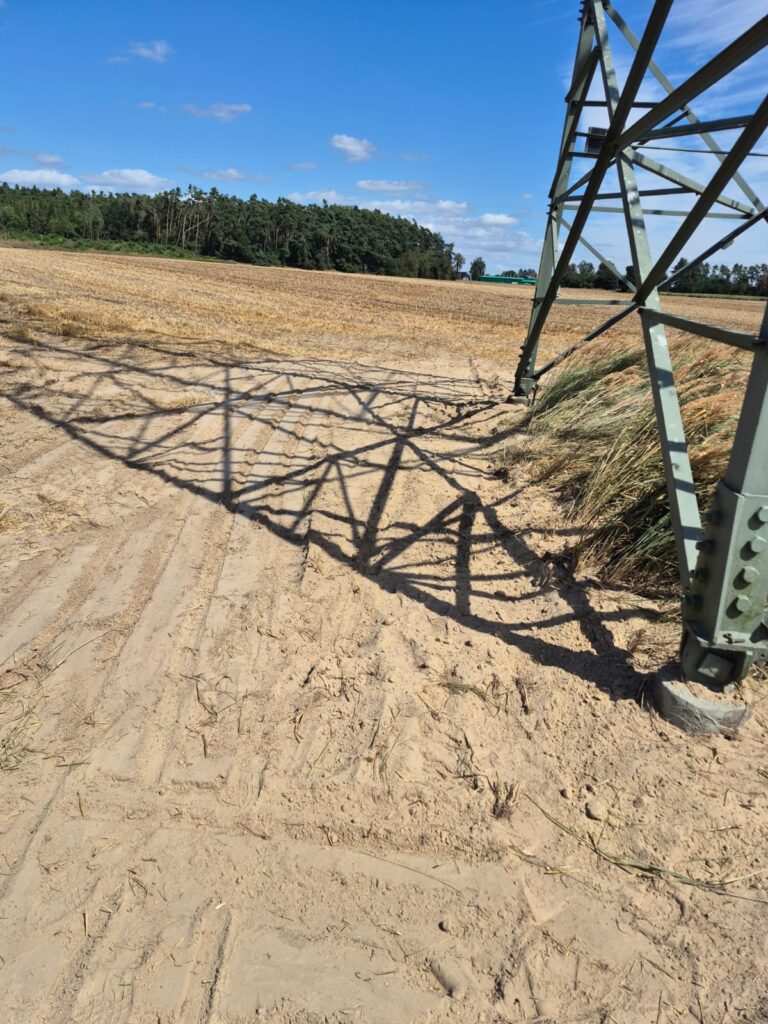

Dotychczas, na terenie gminy Dobrzeń Wielki wykonano fundamenty pod wymianę słupa na stanowisku nr 129. Na terenie pozostałych gmin objętych inwestycją wykonano nowe uziemienia na 50 stanowiskach słupowych.

W sierpniu kontynuowane będą prace przygotowawcze związane z wymianą słupa na stanowisku nr 129. W ramach tych działań planowane jest skręcenie nowej konstrukcji słupa oraz przygotowanie jej do montażu. Sama wymiana konstrukcji planowana jest pod koniec września.

Równolegle prowadzone będą prace związane z wykonaniem uziemień. W sierpniu planowane jest zakończenie wskazanych prac na terenie gminy Namysłów.

Realizacja kolejnych etapów modernizacji ma na celu zwiększenie niezawodności sieci elektroenergetycznej oraz poprawę bezpieczeństwa funkcjonowania infrastruktury elektroenergetycznej w regionie.
