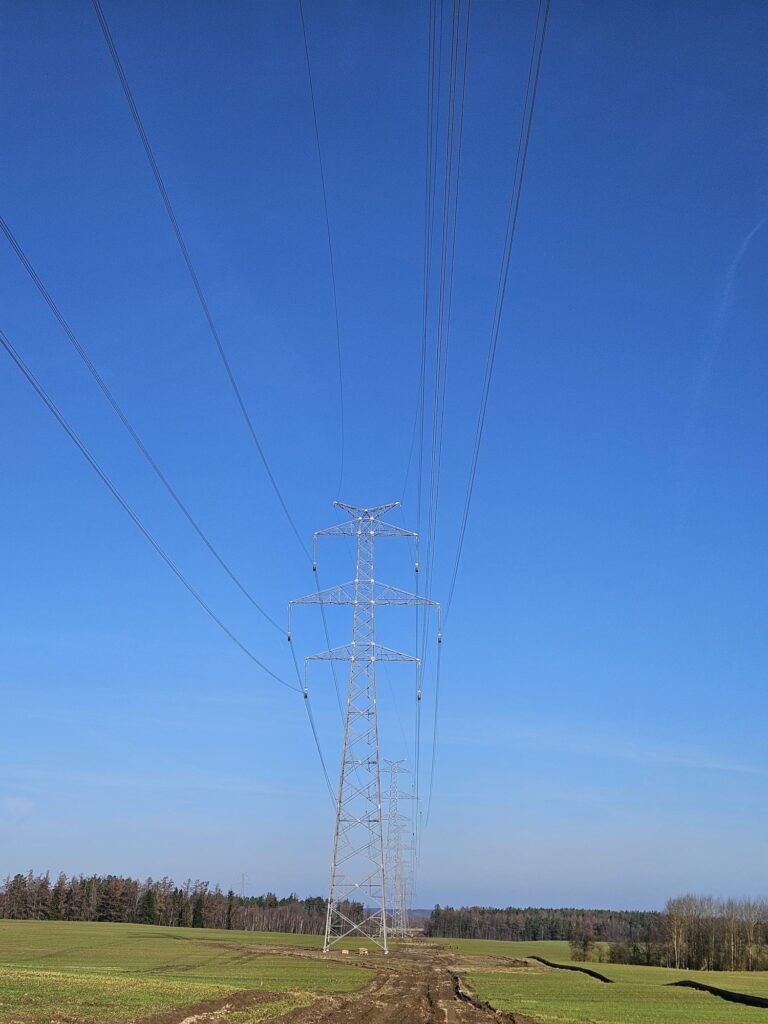

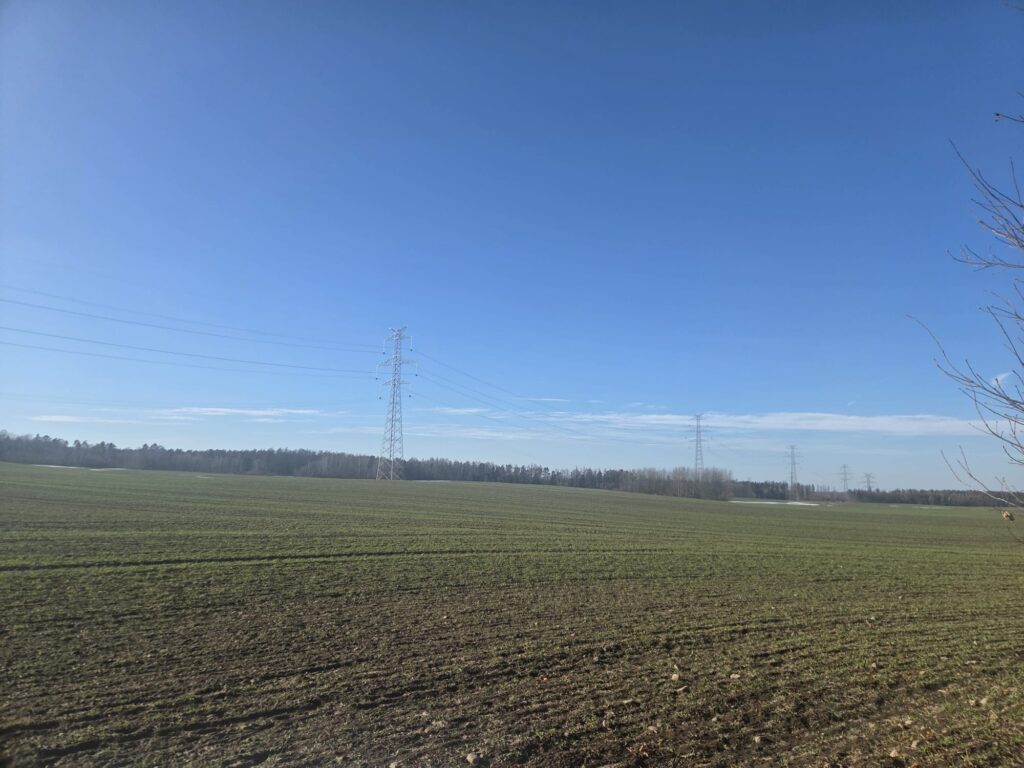

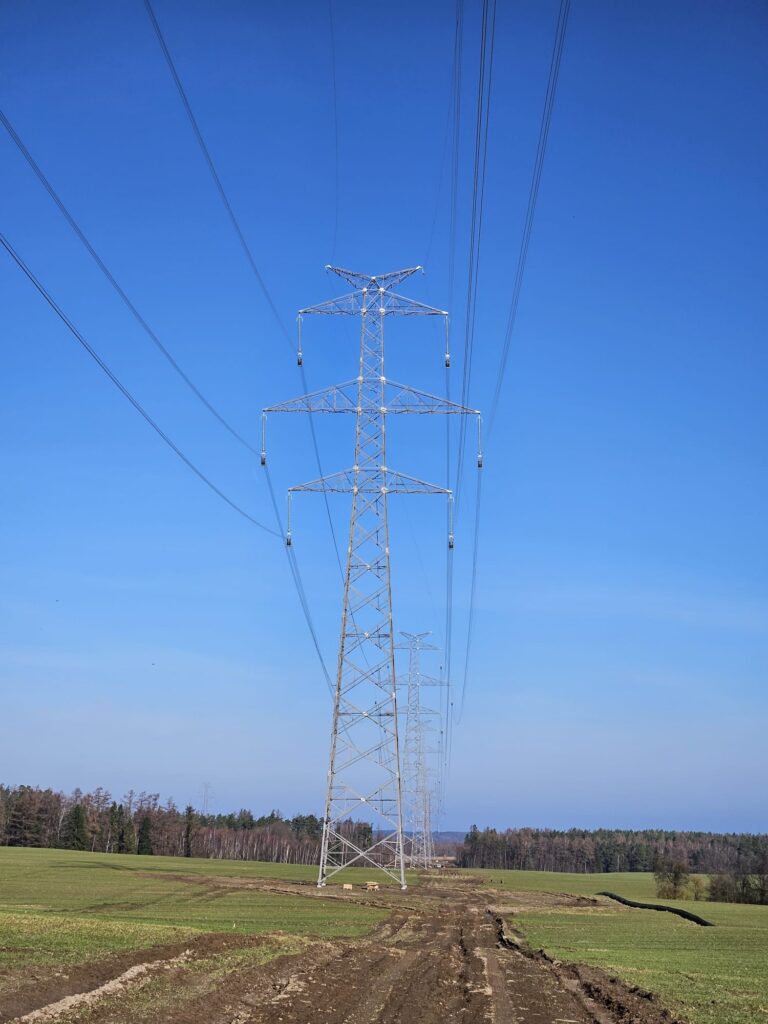

Na początku kwietnia Wykonawca prac budowlanych zgłosił do odbioru ostatnie słupy, wzniesione w ramach realizacji linii 400 kV Choczewo – Gdańsk Przyjaźń (do słupa nr 64). W terenie widać więc już wszystkie konstrukcje, stawiane na terenie gmin Choczewo i Gniewino przez konsorcjum SPIE – Elfeko, które odpowiada za pierwszy, 22-kilometrowy odcinek linii.

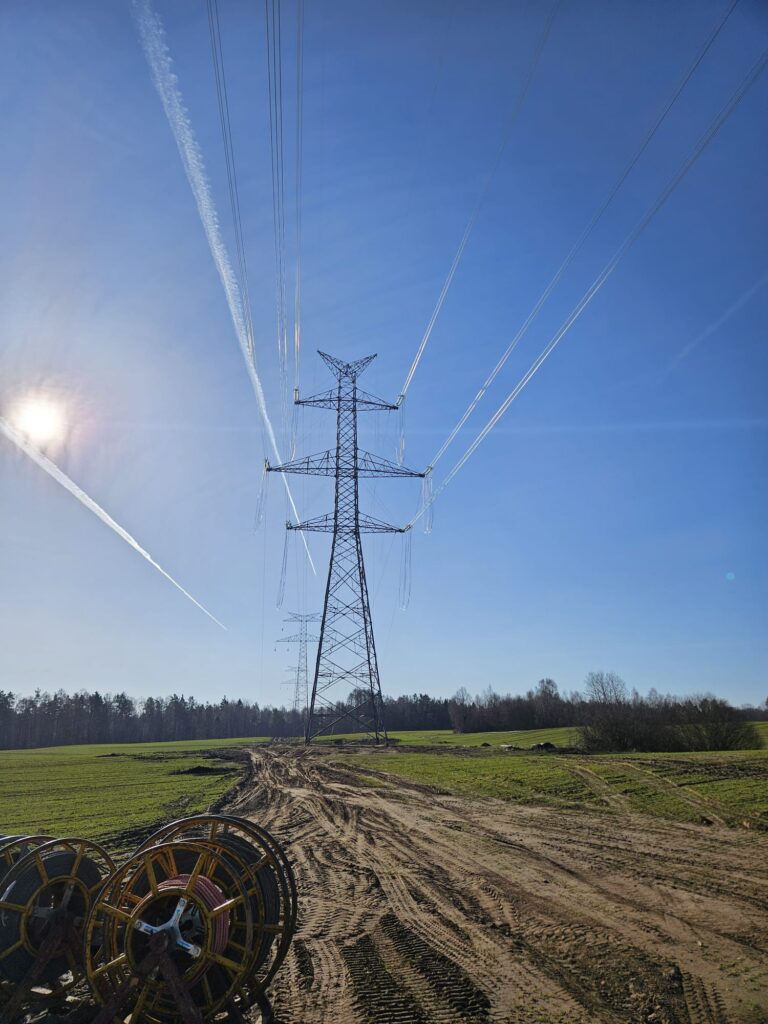

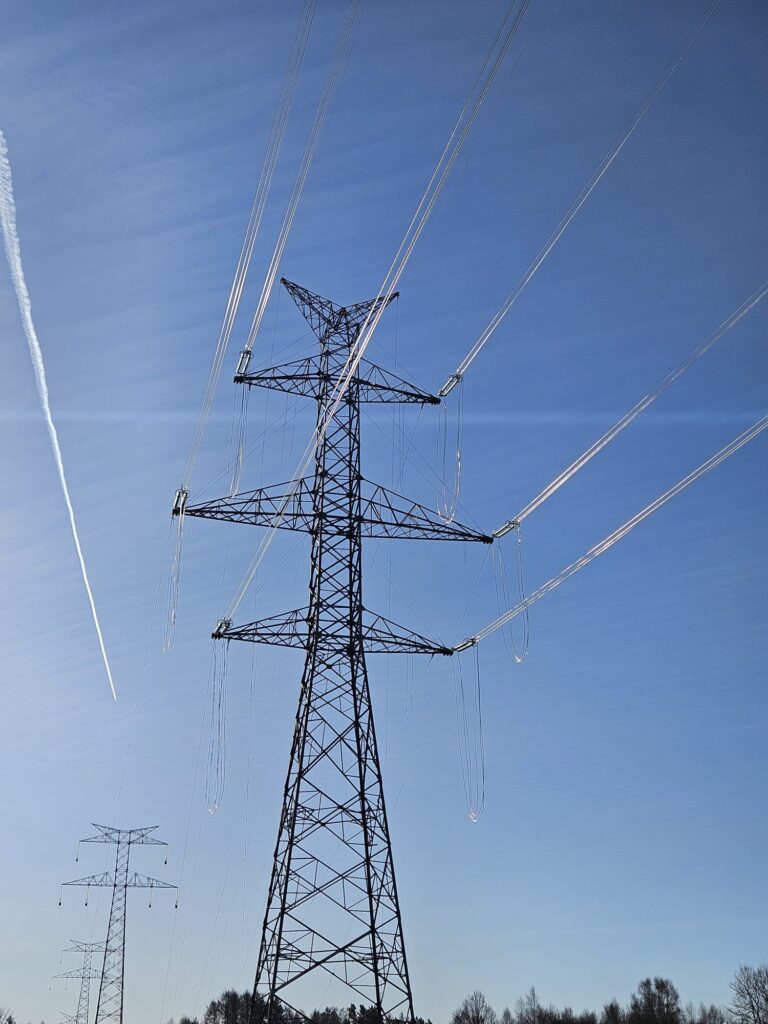

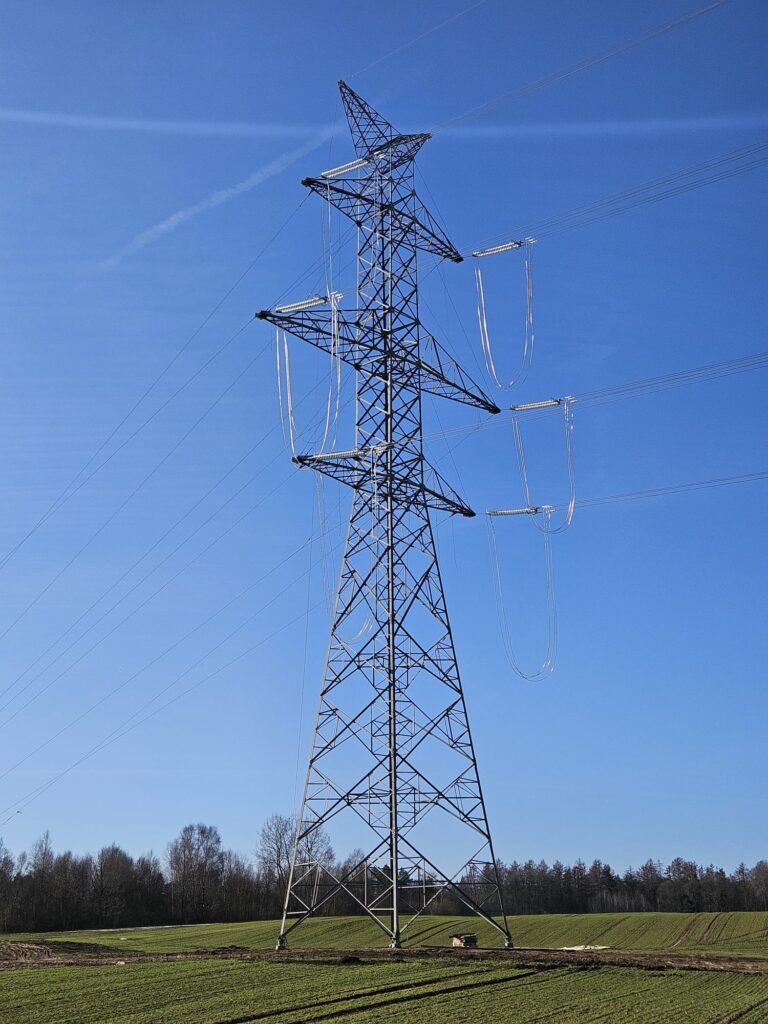

– Obecnie zawieszamy na linii przewody. Zainstalowaliśmy 9 z 19 sekcji naciągowych, zbliżamy się więc do półmetka tych prac – mówi kierownik budowy Arkadiusz Brandt ze SPIE Energy Poland.
Jeszcze w tym roku pierwszy odcinek linii 400 kV Choczewo – Gdańsk Przyjaźń będzie gotowy do odebrania mocy z morskich farm wiatrowych.
