Co się dzieje na budowie stacji elektroenergetycznej Nysa

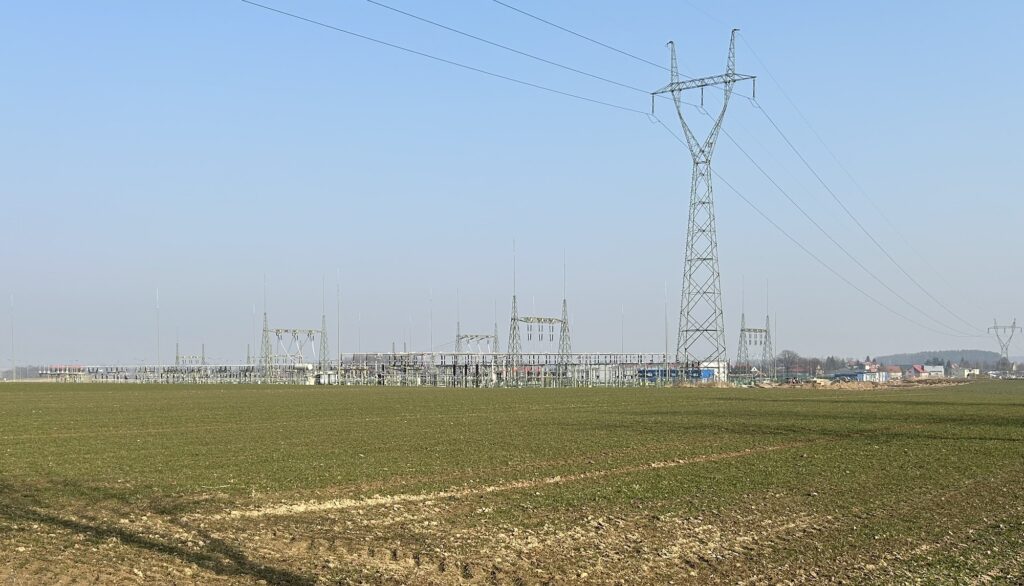

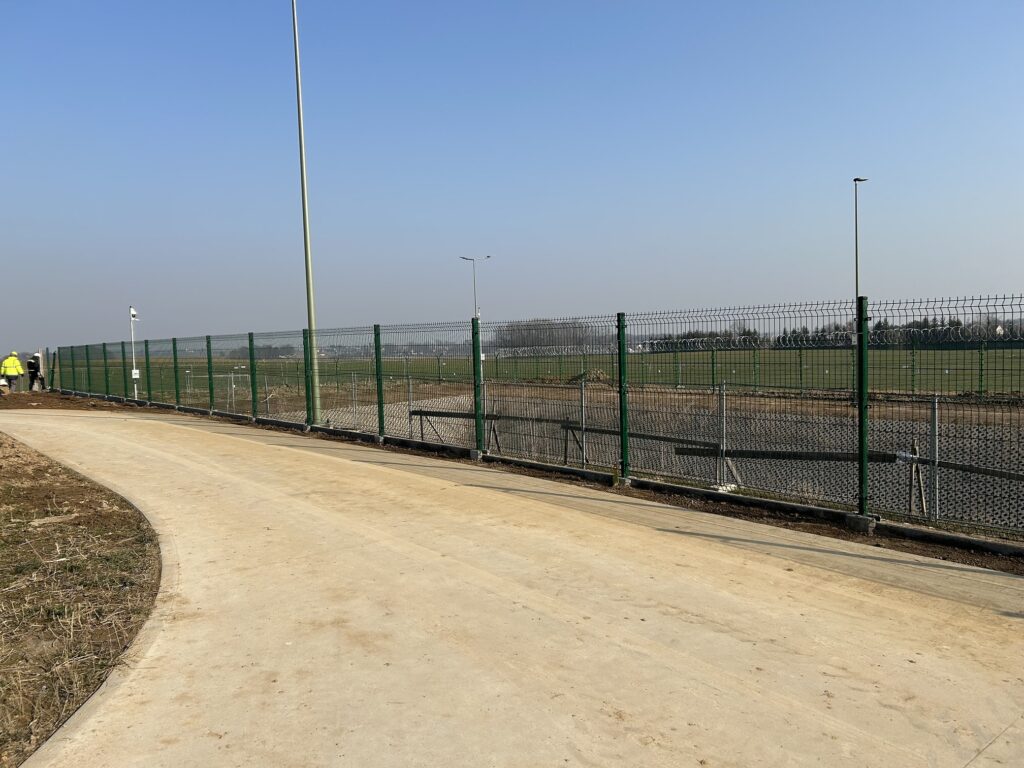

Po zakończonych pracach budowlanych i mikroniwelacji terenu, montowane jest ogrodzenie wewnętrzne na terenie stacji.

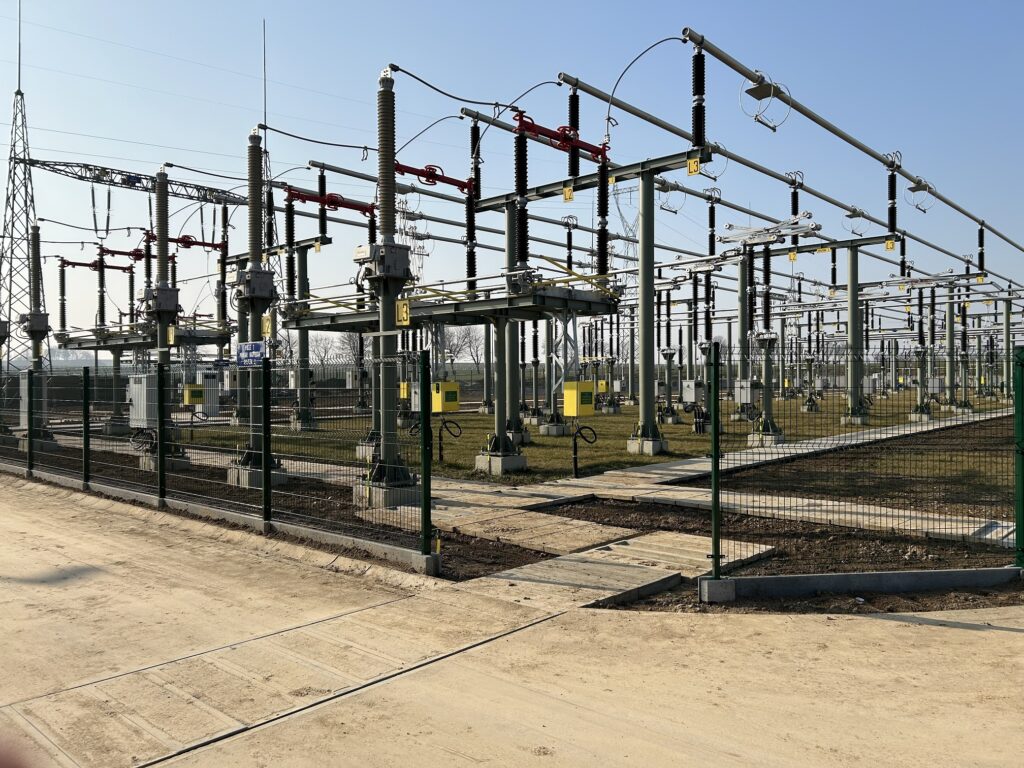

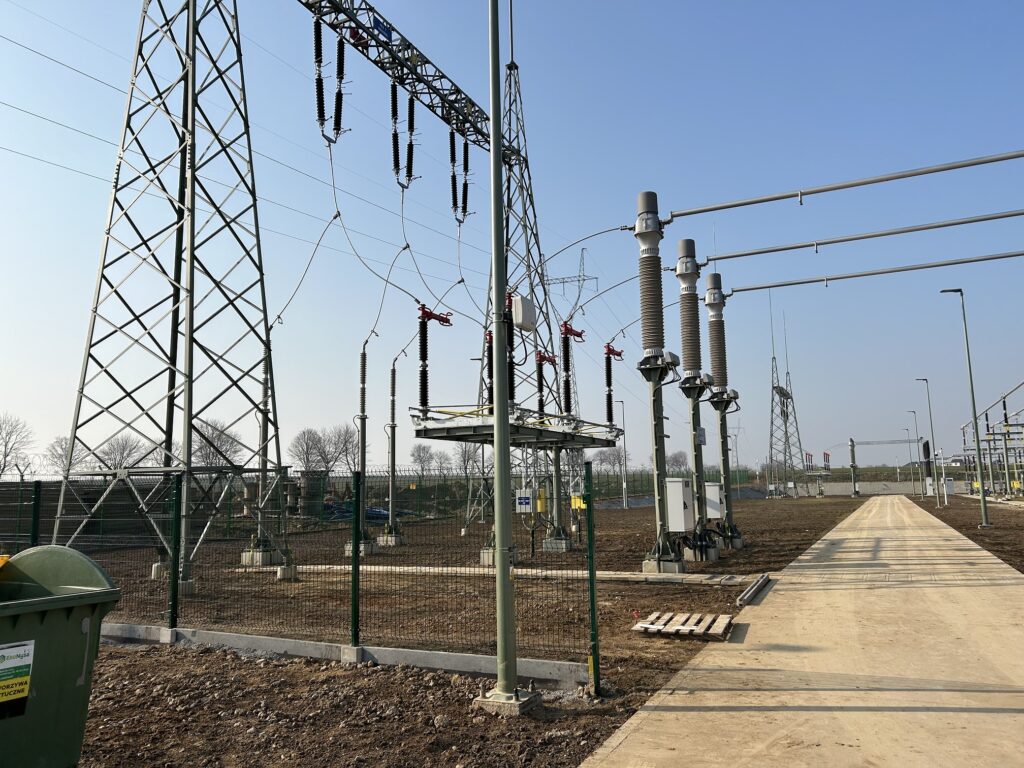

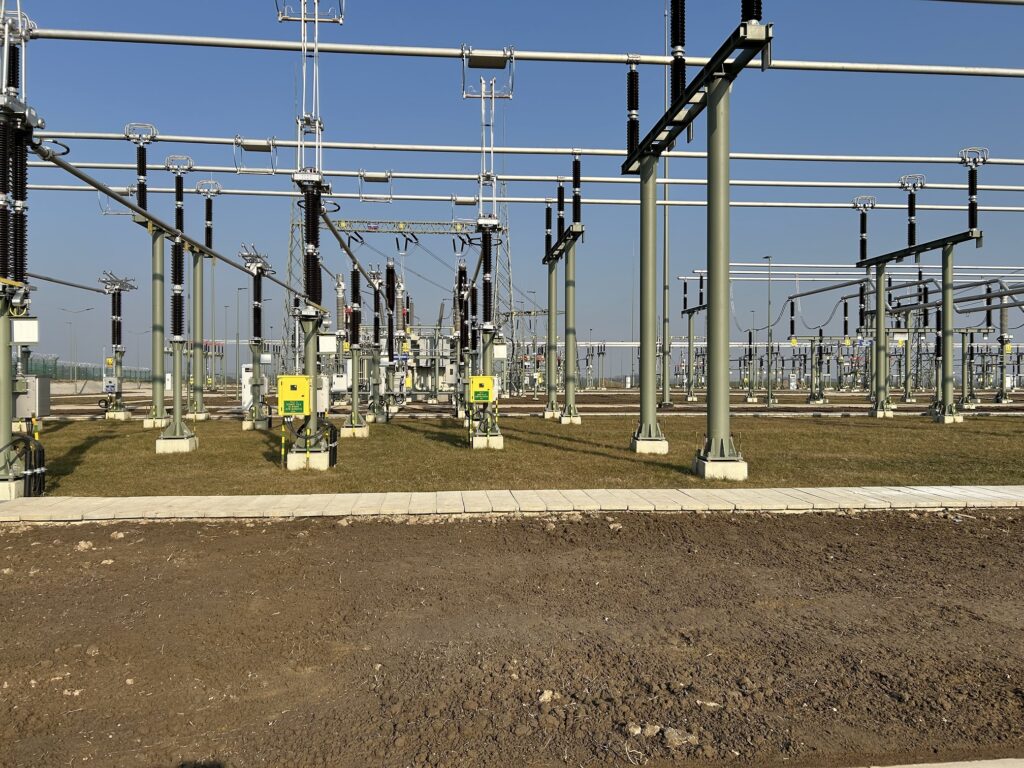

Od IV kw. 2024 r. budowa stacji weszła w fazę prac rozruchowych, prób i testów. A od początku roku prowadzone są testy SAT na rozdzielniach 220 kV i 110 kV.

Planowane uruchomienie stacji nastąpi w III kw. 2025 r.

Zapraszamy do zapoznania się z galerią zdjęć z ostatnich prac na stacji.

Więcej na temat inwestycji https://inwestycje.pse.pl/stacjanysa/

Budowa stacji elektroenergetycznej 220/110 kV Nysa wraz z wprowadzeniem linii 220 kV Ząbkowice-Groszowice jest współfinansowana ze środków Europejskiego Funduszu Rozwoju regionalnego w ramach programu Fundusze Europejskie na Infrastrukturę, Klimat, Środowisko 2021-2027 jako część projektu „Faza 2 Budowa linii Nysa – nacięcie Ząbkowice Groszowice wraz z budową stacji Nysa”, na realizację którego PSE S.A. podpisały umowę o dofinansowanie.
