Znaczenie inwestycji
Trwającej przez ostatnie dziesięciolecia transformacji energetycznej towarzyszy dynamiczny rozwój sieci przesyłowych najwyższych napięć. Jednym z kluczowych projektów inwestycyjnych jest budowa międzysystemowego połączenia pomiędzy Polską a Litwą – Harmony Link. Poprawi ono pewność dostaw energii w regionie północno-wschodniej Polski.
Przedsięwzięcie korzystnie wpłynie na regionalne plany rozwojowe, w tym budowę kolei dużych prędkości czy przyłączenie odbiorców w Suwalskiej Specjalnej Strefie Ekonomicznej. Nowa linia kablowa i stacje elektroenergetyczne umożliwią przyłączanie nowych źródeł energii oraz kolejne inwestycje w tej części kraju.
Nowe kablowe połączenie elektroenergetyczne pomiędzy Polską a Litwą, wraz z istniejącą od 2016 r. linią napowietrzną LitPol Link, wzmocni proces synchronizacji państw bałtyckich z systemem elektroenergetycznym Europy kontynentalnej. Od lutego 2025 r. Litwa, Łotwa i Estonia odłączyły się od poradzieckiego systemu IPS/UPS, przyłączając się tym samym do obszaru synchronicznego, w którym znajdują się wszystkie państwa UE. Budowa nowego połączenia energetycznego pomiędzy Polską a Litwą – Harmony Link, zwiększy możliwości wymiany mocy pomiędzy systemami. Inwestycja ze względu na swoje strategiczne znaczenie jest objęta wsparciem ze środków Unii Europejskiej.
Zakres inwestycji
Głównym elementem inwestycji jest linia elektroenergetyczna Ełk Bis-Granica RP o napięciu 220 kV w technologii kablowej. Oznacza to, że izolowane przewody zostaną zakopane w gruncie. Łączna długość połączenia po polskiej stronie wyniesie ok. 100 km.
W ramach przedsięwzięcia powstaną także dwie nowe stacje elektroenergetyczne: Norki i Wigry. Z kolei stacja Ełk zostanie rozbudowana, a linia napowietrzna 220 kV Ostrołęka-Ełk przejdzie modernizację.

Lokalizacja inwestycji
Nowa linia kablowa Ełk Bis-Granica RP będzie przechodziła przez sześć gmin: Ełk, Kalinowo, Raczki, Suwałki, Miasto Suwałki oraz Szypliszki. Lokalizacja stacji Norki została zaplanowana w gminie Kalinowo, natomiast stacji Wigry w gminie Suwałki.

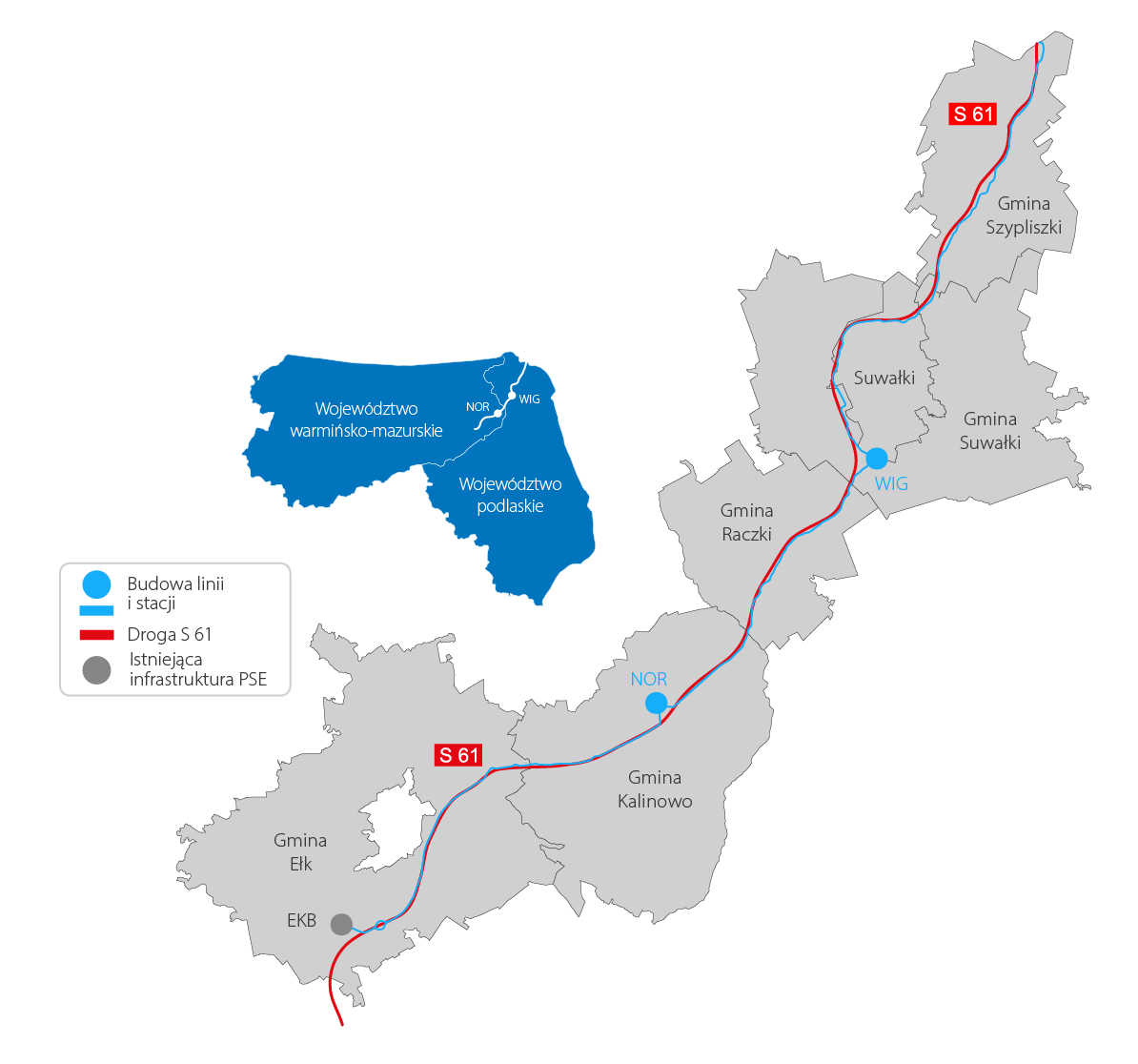

Koncepcja planowanej trasy linii oraz lokalizacji stacji

Harmonogram inwestycji
2025 – badania geologiczne na trasie linii kablowej 220 kV Ełk Bis-Granica RP
2026 – początek prac budowlanych przy rozbudowie stacji Ełk Bis
2027 – początek prac budowlanych na stacjach Norki i Wigry, linii kablowej 220 kV Ełk Bis-Granica RP
2029 – Początek prac budowlanych przy modernizacji linii 220 kV Ostrołęka-Ełk
2030 – podanie napięcia na linię 220 kV Ełk Bis-Granica RP
Korzyści z inwestycji
z systemem europejskim
Formularz kontaktowy
Kontakt
Polskie Sieci Elektroenergetyczne S.A.
Centralna Jednostka Inwestycyjna
Al. Jerozolimskie 132
02-305 Warszawa
www.pse.pl
Biuro prasowe inwestycji:
e-mail: polaczeniepolskalitwa@pse.pl
tel. 607 202 731
(czynny w dni robocze w godz. 12.00-15.00)
